信息來源: 發布日期:2020-07-19 00:00:00 點擊量:2336
2020年7月6日方洋能源科技運營管理部在夜間暴雨天氣巡視過程中發現港池線1#桿柱上開關故障,造成港池線跳閘斷電,嚴重降低了二港池碼頭的供電可靠性。對此運營管理部積極協調供電公司、物流公司及港投集團,定于2020年7月17日8:30~2020年7月17日12:30(共計4小時)進行停電搶修,在此時間里要完成停電、倒閘、更換開關及避雷器、復核、送電等工作,時間極為緊迫。
在檢修前一日,接港投集團通知,因疫情原因,外籍郵輪卸載過程必須進行全時段實時監控及保障海事監控平臺雷達站正常運行。針對此情況,方洋能源科技運營管理部立即制定專項應急方案,連夜完成所有應急電源保障準備工作,最終在17日當天上午按計劃時間完成全部搶修保障工作。其中值得一提的是,由于準備充分且港投集團配合到位,過程中從柴油發電機啟動至市電切換倒閘、應急電源投入等原需花費半小時的應急準備工作,僅用時5分鐘時間完成。
此次檢修保供電的圓滿完成充分體現了方洋能源科技的團隊協作能力、高效負責的運維實力及作為電力運維人員的擔當意識。

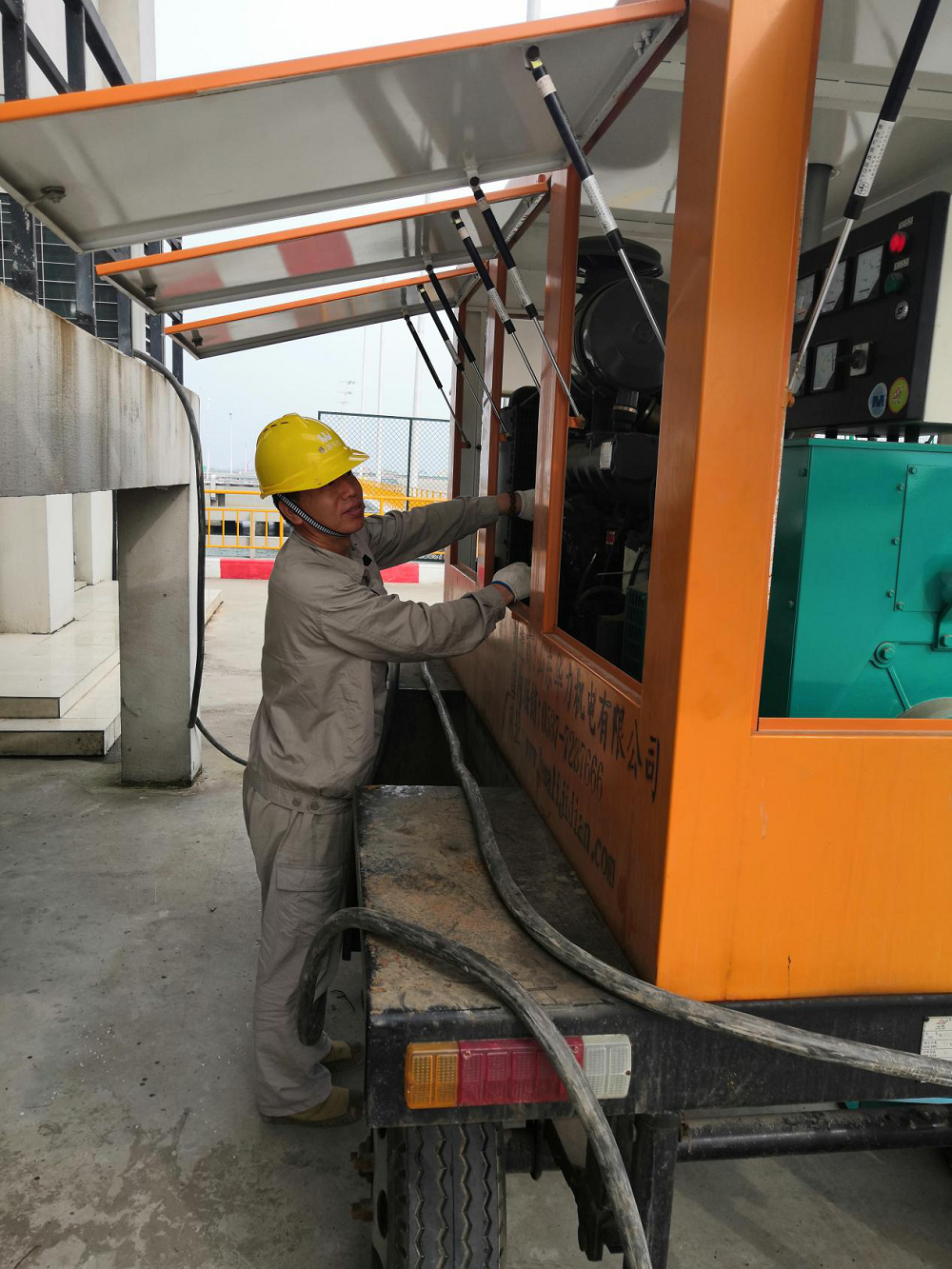

應急發電機現場空載試驗

應急電源接入

柱上開關更換
