2021年4月12日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,對江蘇方洋建設投資有限公司承建的徐圩小學遷建工程(校安工程)二期施工現場安全生產情況進行專項隱患排查。對江蘇方洋水務有限公司承建的連云港徐圩新區第二水廠三期及深度處理項目的高支模情況進行專項復查。
本次專項檢查簽發《安全隱患限期整改通知書》2份,現場提出整改意見10條。具體檢查情況描述如下:
一、三方安全責任主體主要管理人員在崗情況

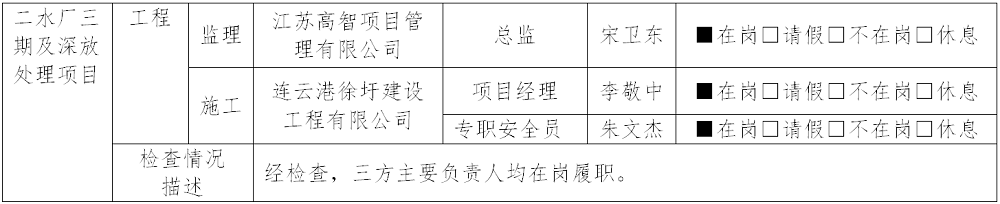

二、項目現場履職管理情況

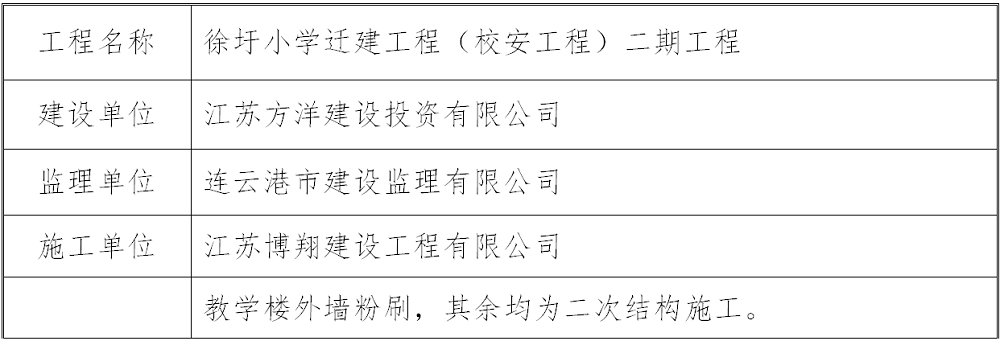

1.徐圩小學遷建工程(校安工程)二期工程
本工程三方主要負責人均在崗履職。目前該工程正在進行教學樓外墻粉刷,其余均為二次結構施工。檢查中發現以下方面存在隱患:
(1)安全管理方面:

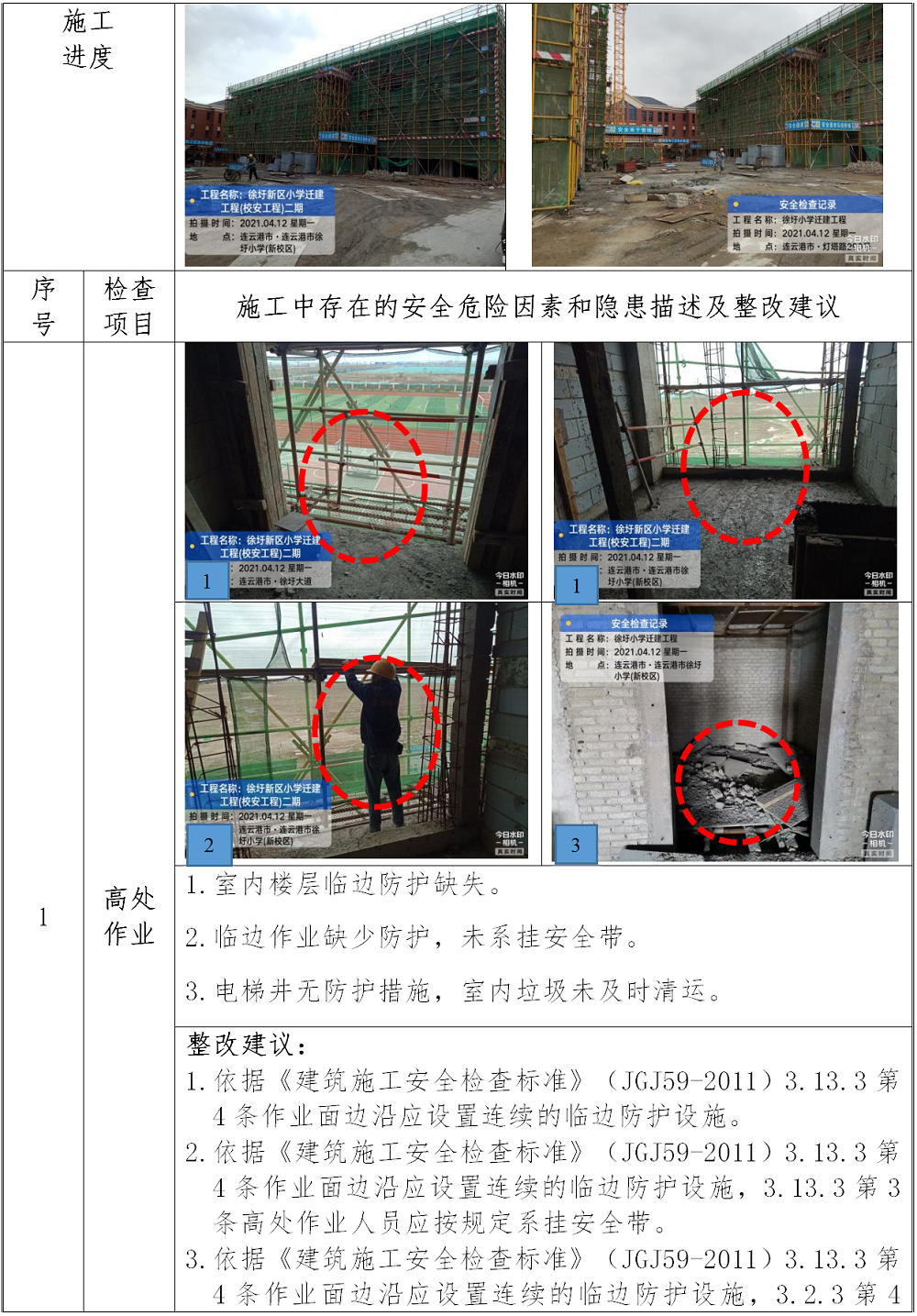

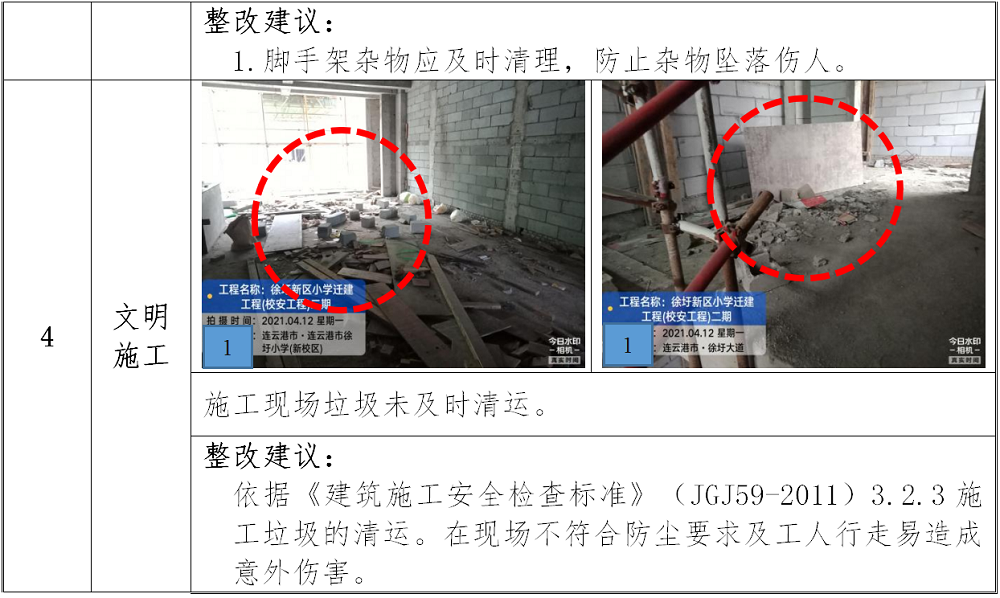

現場主要是施工臨邊防護缺失;電梯門無防護措施;落地式卸料平臺連墻件缺失;腳手架上堆放過多建筑材料。

(2)施工用電方面:

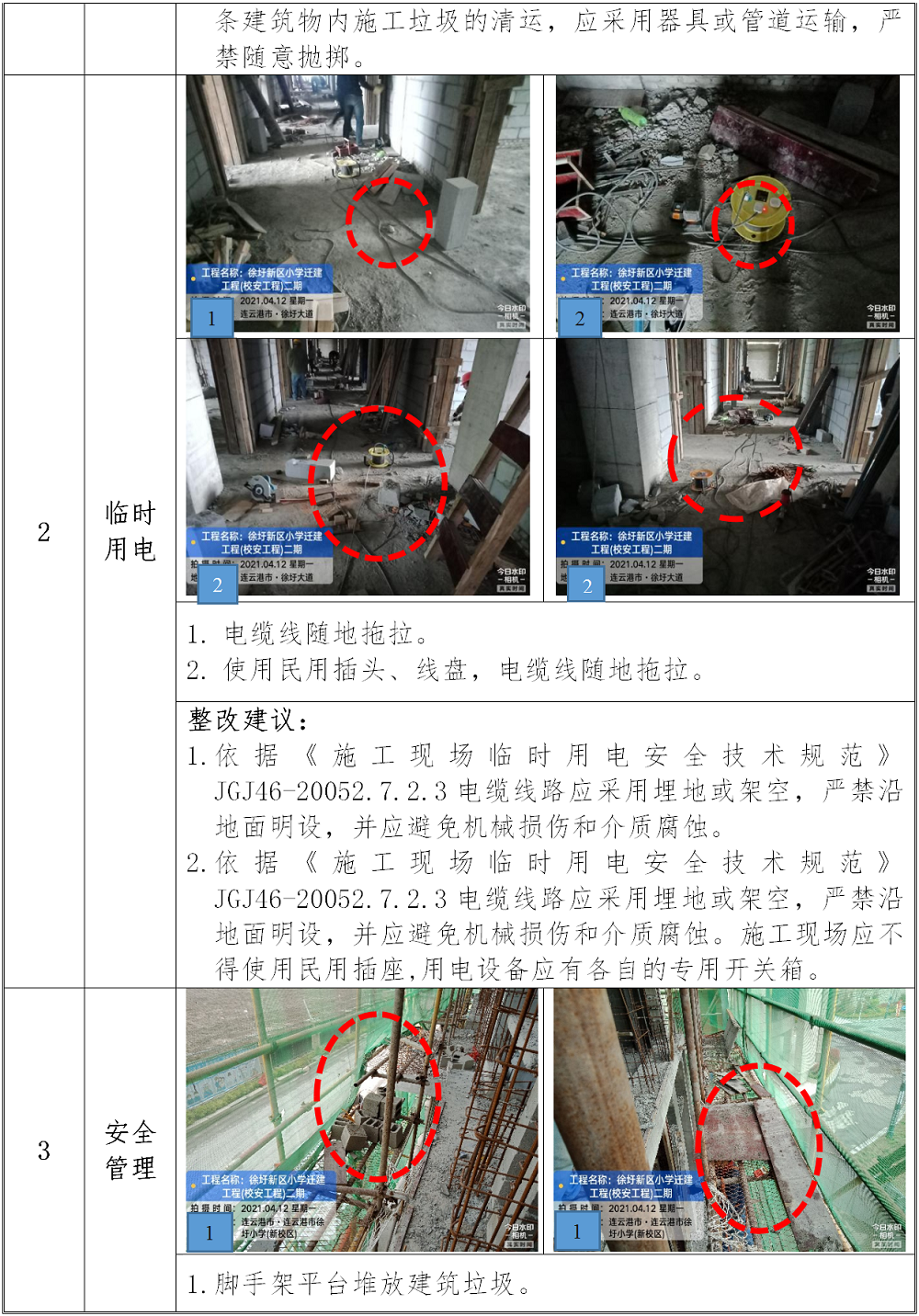

室內作業電纜隨地拖拉。
建議:
(1)對安全管理方面需要加強交底及巡查,尤其對危大工程要每天有檢查有記錄。
(2)按《施工現場臨時用電安全技術規范》(JGJ46-2005)進行整改各線路的布設及電箱配置。

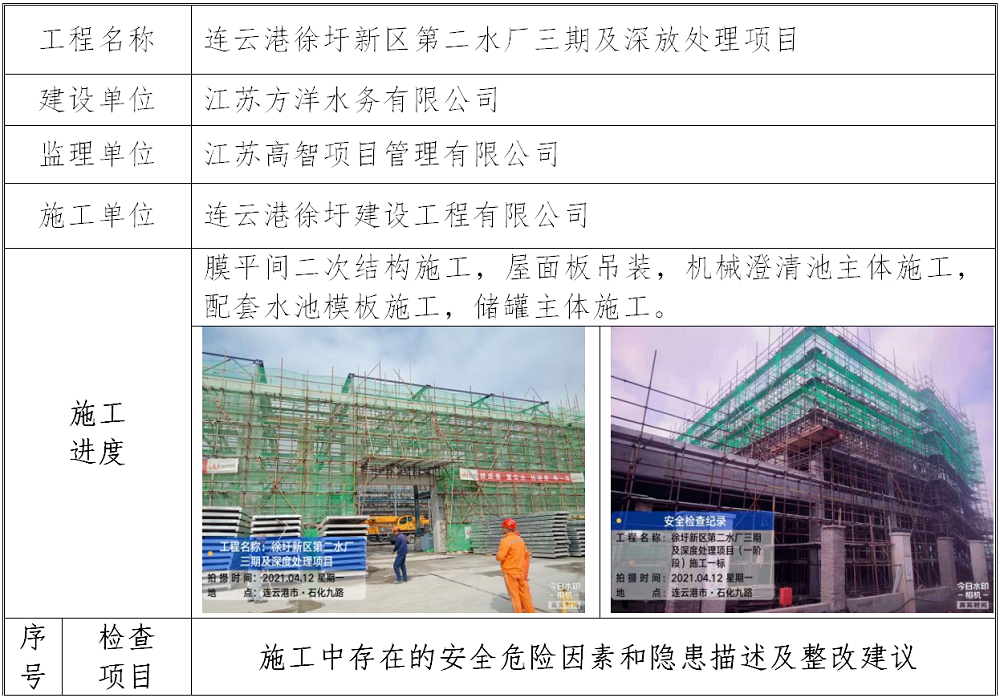

2.連云港徐圩新區第二水廠三期及深放處理項目
本工程三方負責人均在現場履職。膜車間正在進行二次結構施工;屋面板吊裝作業;機械澄清池主體施工;配套水池一層梁板的模板施工;儲罐主體施工;整體施工現場文明施工一般,但主要有以下幾個方面存在安全隱患:
(1) 安全管理方面:

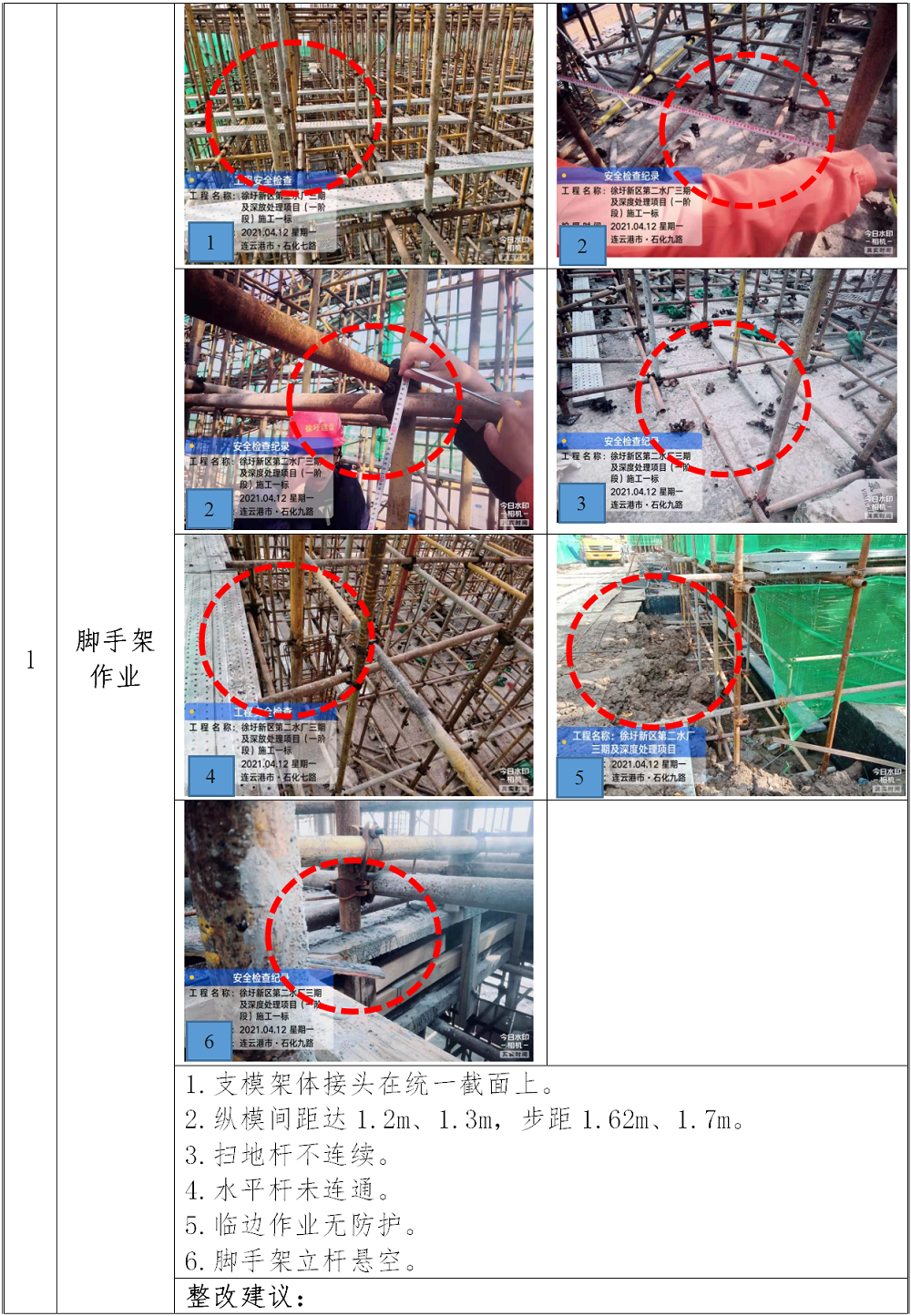

高支模(超危大工程)工程方案與現場實施不相符,主要表現在立桿縱、橫間距及步距均偏大;立桿接頭在同一截面上;掃地桿及水平橫桿不連續,中間有斷開現象。
(2) 施工用電方面:
在現場還是有電線亂拖亂拉現象;二芯電纜在使用。
建議:
(1)對于不符合方案要求的盡量整改,然后根據現場的實際情況進行重新計算復核。
(2)嚴格按臨電專項方案進行配置二級電箱,保證開關箱與機電設備距離符合規定。

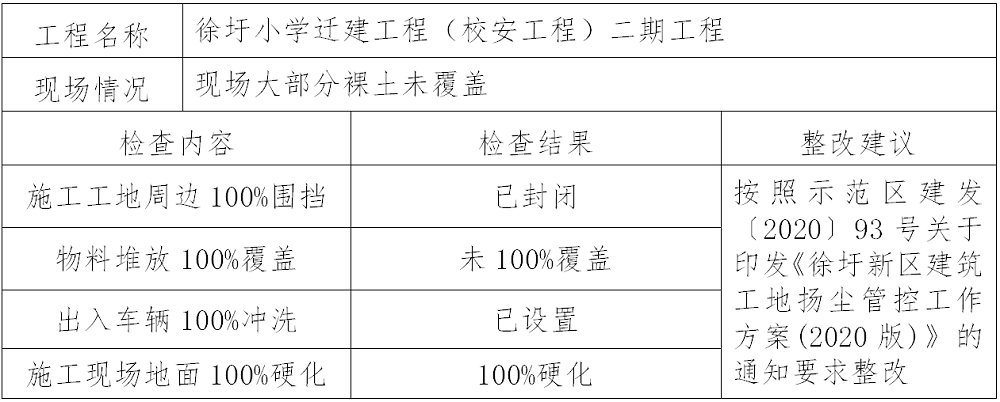

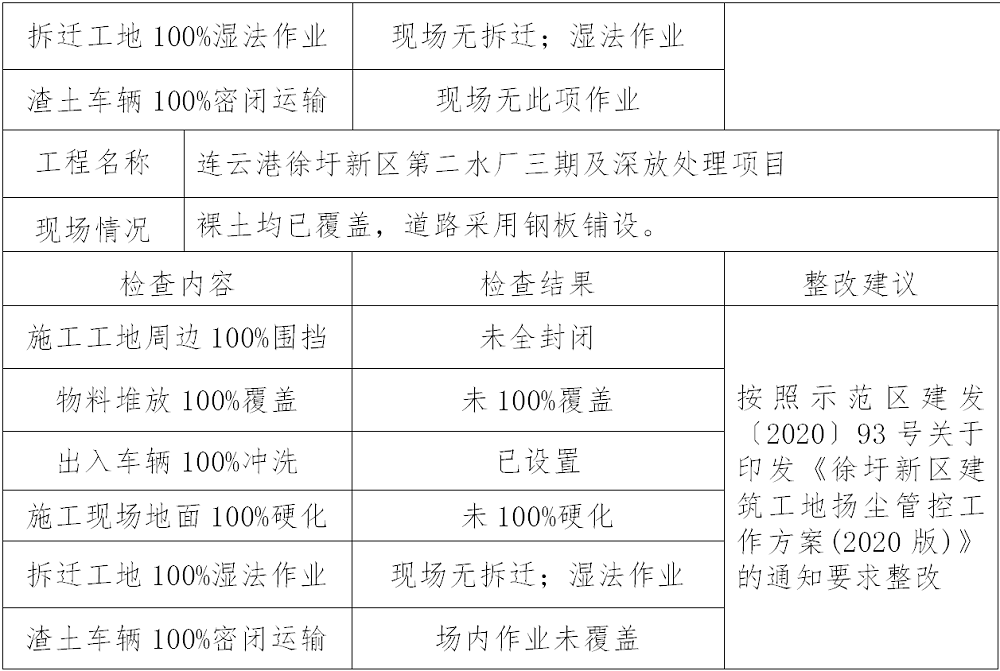

三、在建項目揚塵治理情況
四、在建項目較大安全風險隱患提示
1.徐圩小學遷建工程(校安工程)二期工程:臨邊防護
2.連云港徐圩新區第二水廠三期及深放處理項目:高支模
五、在建項目安全監管檢查情況描述
1.徐圩小學遷建工程(校安工程)二期工程
2.連云港徐圩新區第二水廠三期及深度處理項目
