信息來源: 發布日期:2021-04-11 00:00:00 點擊量:12334
2021年4月10日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對連云港徐圩城建工程有限公司承建的連云港港徐圩港區一港池三期后方道路堆場及附屬設施工程、江蘇東港能源投資有限公司承建的徐圩新區220千伏深港輸變電工程的施工現場安全生產情況進行專項隱患檢查。
本次檢查簽發《安全隱患限期整改通知書》1份,現場提出整改意見6條。具體檢查情況描述如下:

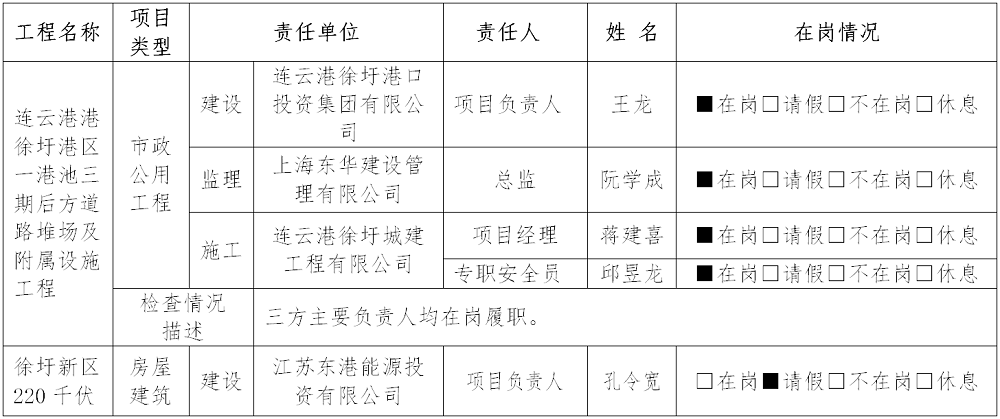

二、項目現場履職管理情況
1. 連云港港徐圩港區一港池三期后方道路堆場及附屬設施工程

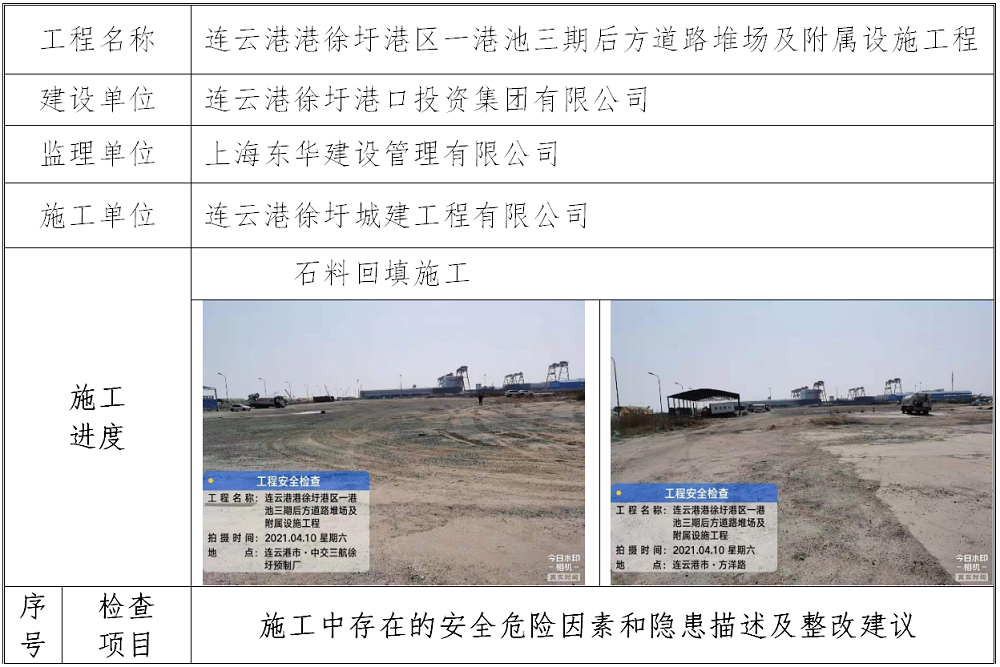

本工程三方負責人均在現場履職。目前該工程正在進行場地回填施工。檢查中發現以下方面存在隱患:
(1)安全管理方面:

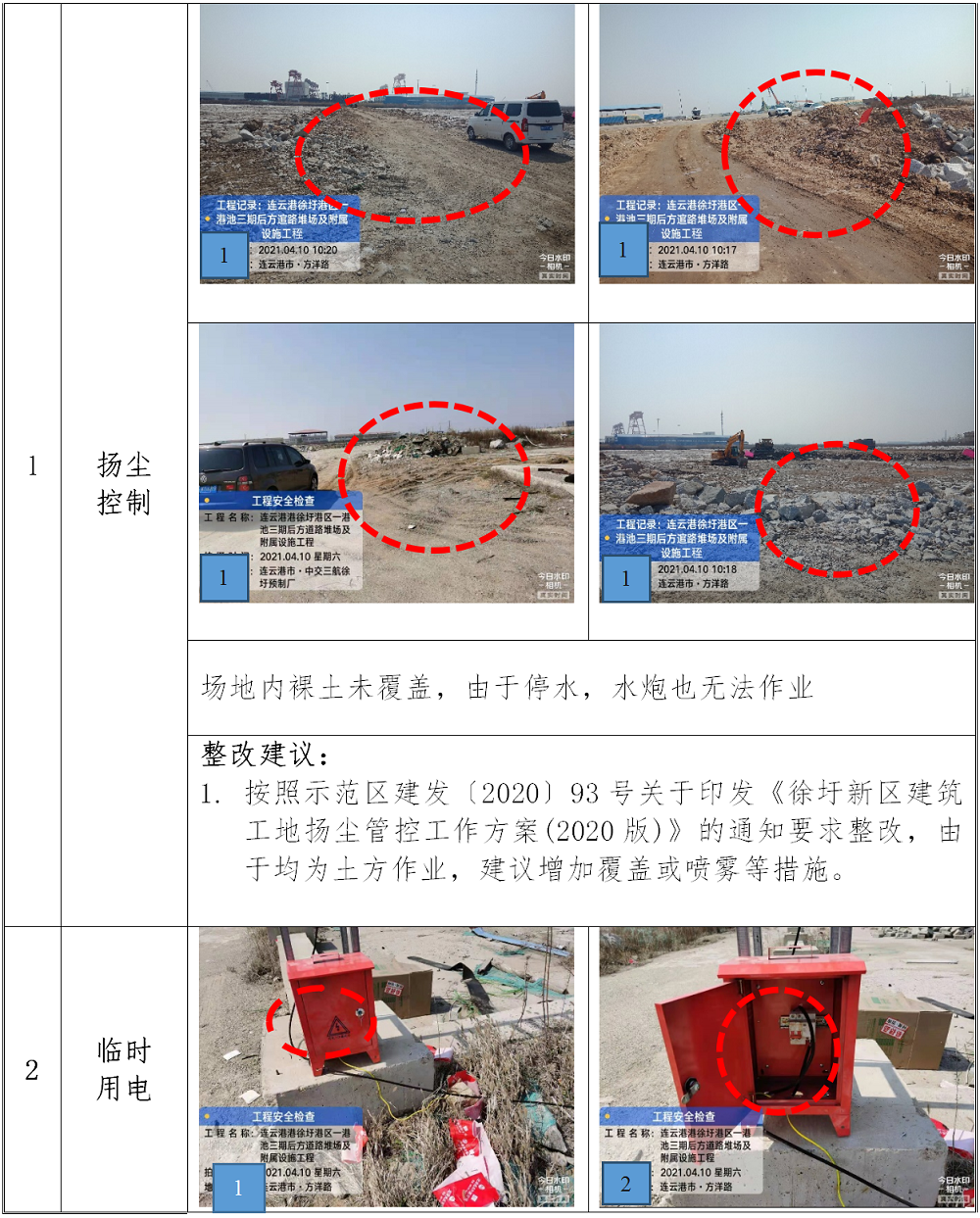

本工程由于現場處于開工階段,現場面積較大,僅靠一臺灑水車進行作業,揚塵管控不能達到要求。

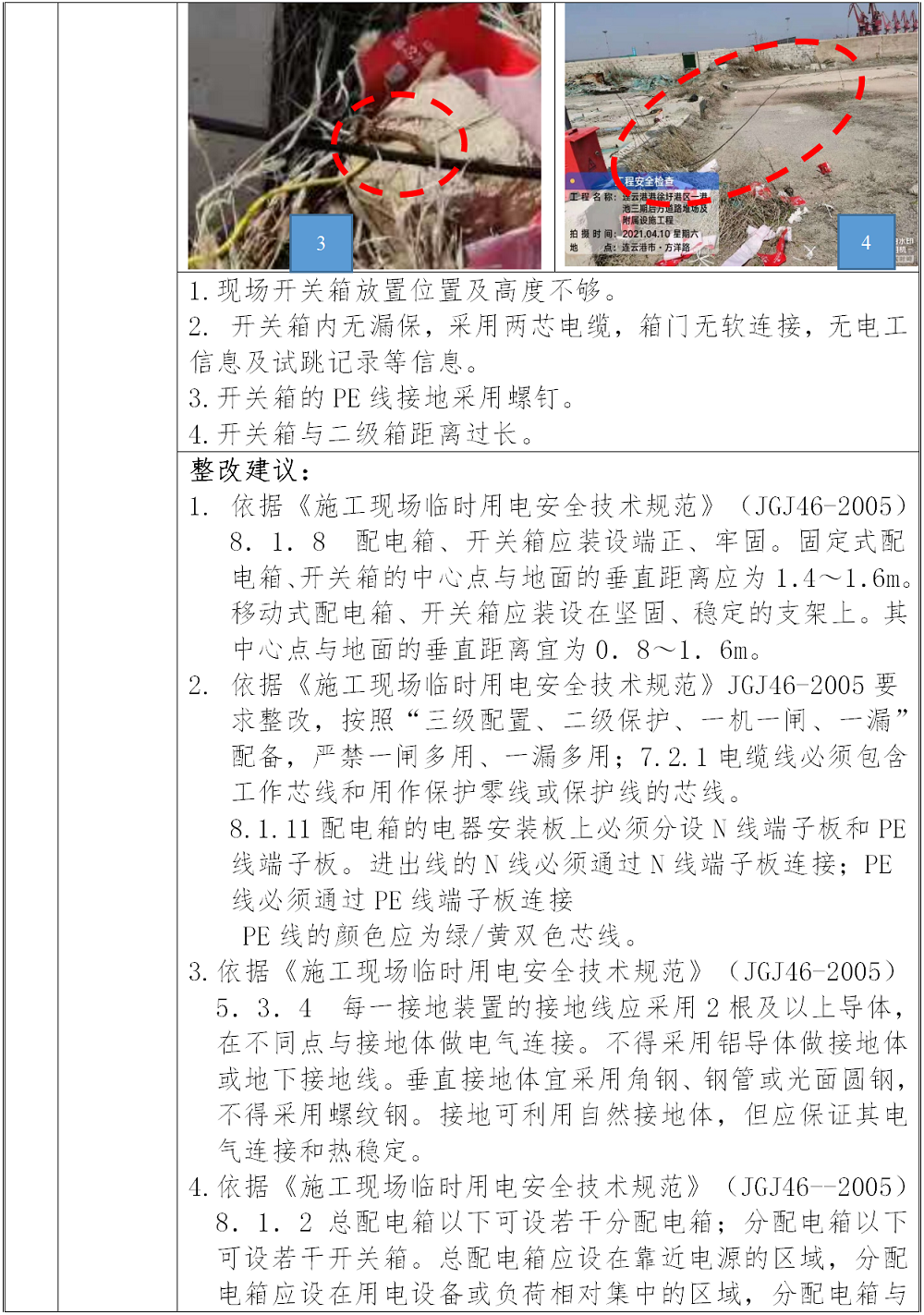

(2)施工用電方面:
現場唯一一個照明電箱,無接地(用一個螺栓釘放在地里)電箱配置不合規范要求。
建議:

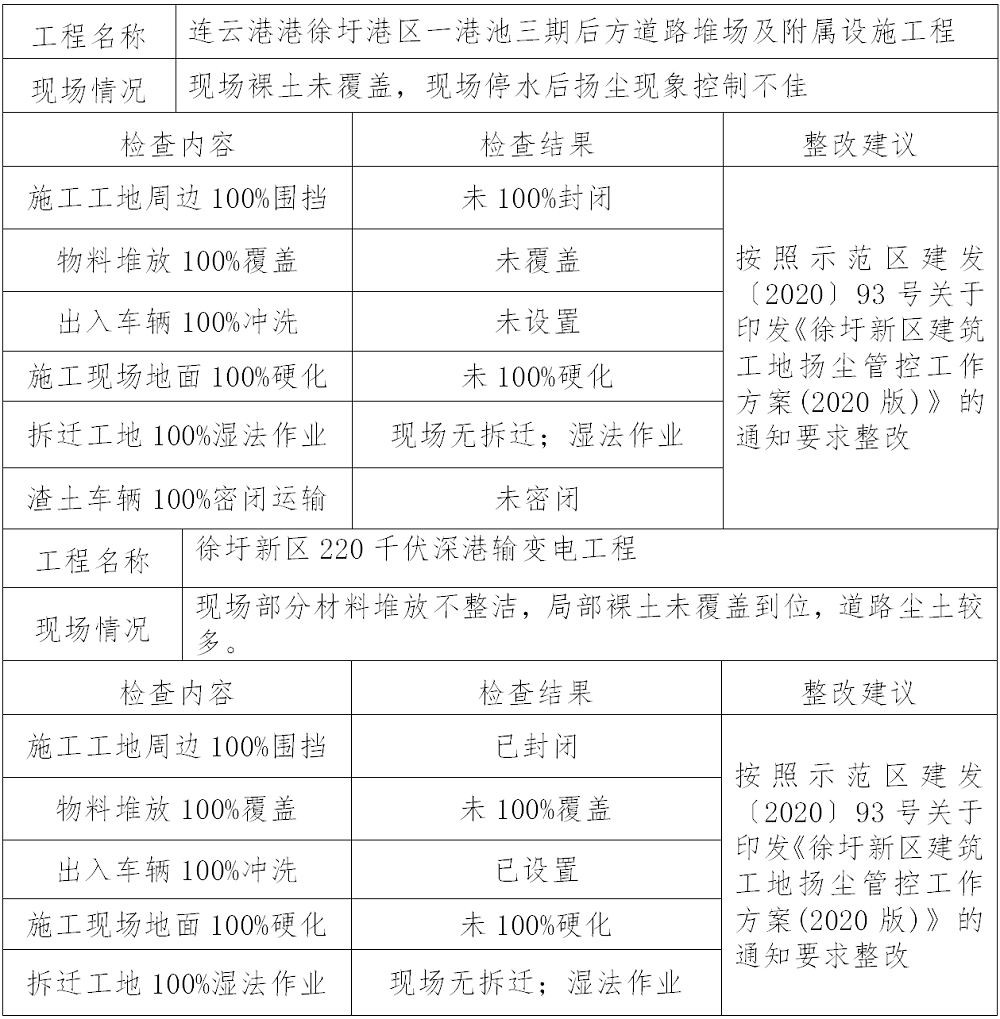

(1)按照示范區建發〔2020〕93號關于印發《徐圩新區建筑工地?fù)P塵管控工作方案(2020版)》的通知要求整改。
(2)按《施工現場臨時用電安全技術規范》(JGJ46-2005)及施工方案進行現場一、二級電箱的布置。

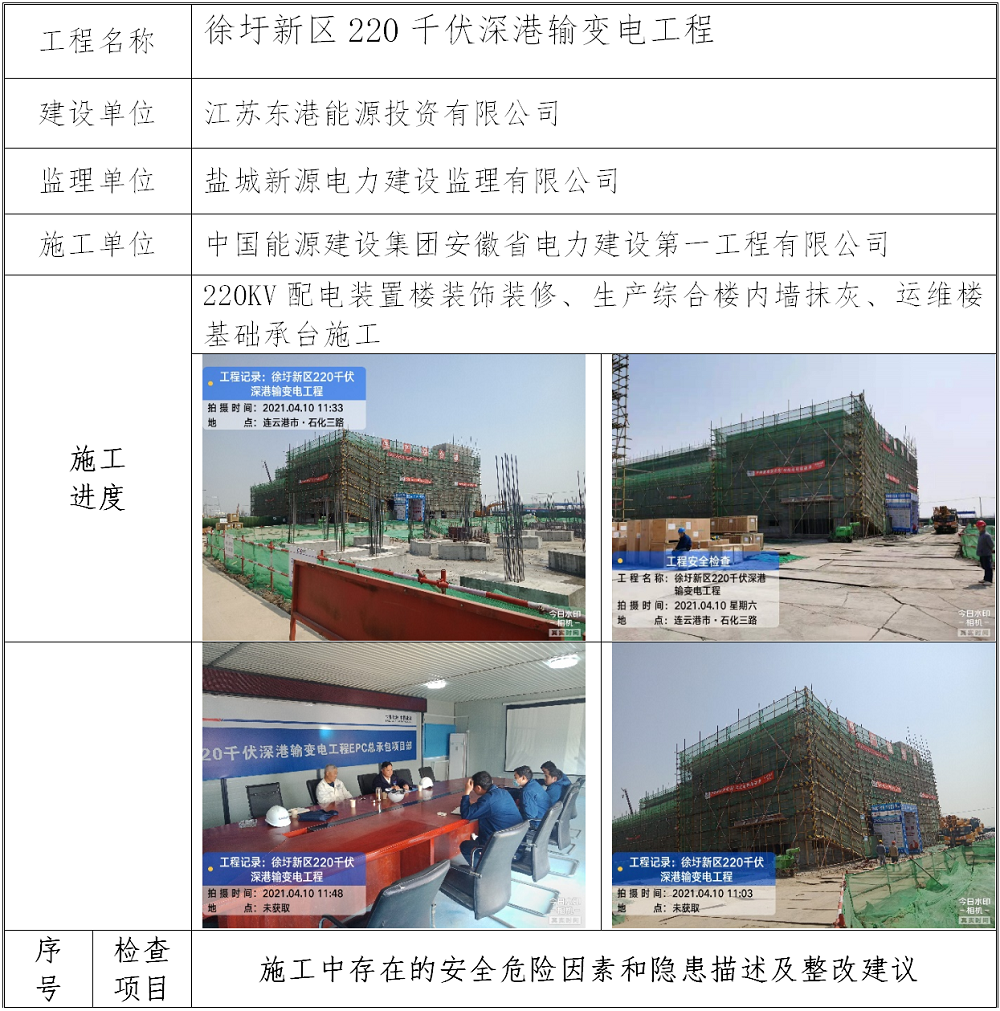

2. 徐圩新區220千伏深港輸變電工程

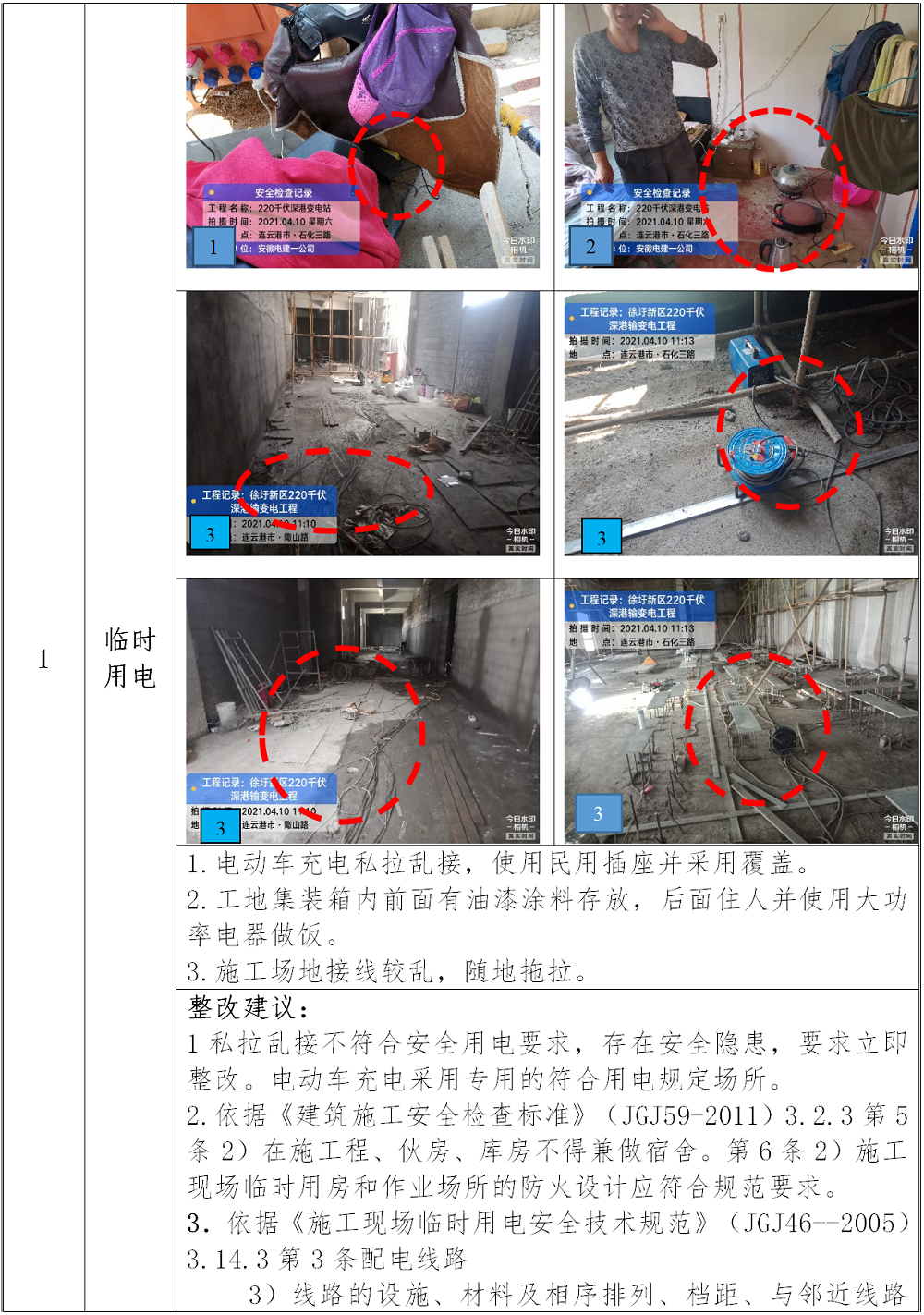

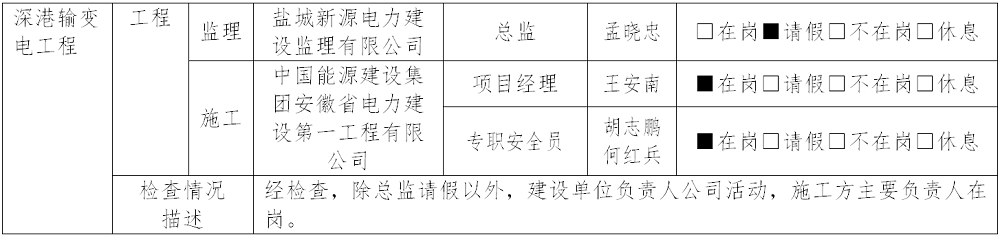

本工程三方主要負責人:總監請假,建設單位項目負責人在公司,施工單位主要負責人及安全員均在崗履職,本次主要是對3月28日檢查的一個復查,施工單位已進行了整改,但是有部分還未整改到位,比如臨時用電方面、攪拌機電箱設置、電動車充電等。
要求施工方盡快進行整改,確保按要求按期整改完成。
四、在建項目較大安全風險隱患提示
1. 連云港港徐圩港區一港池三期后方道路堆場及附屬設施工程:揚塵控制。

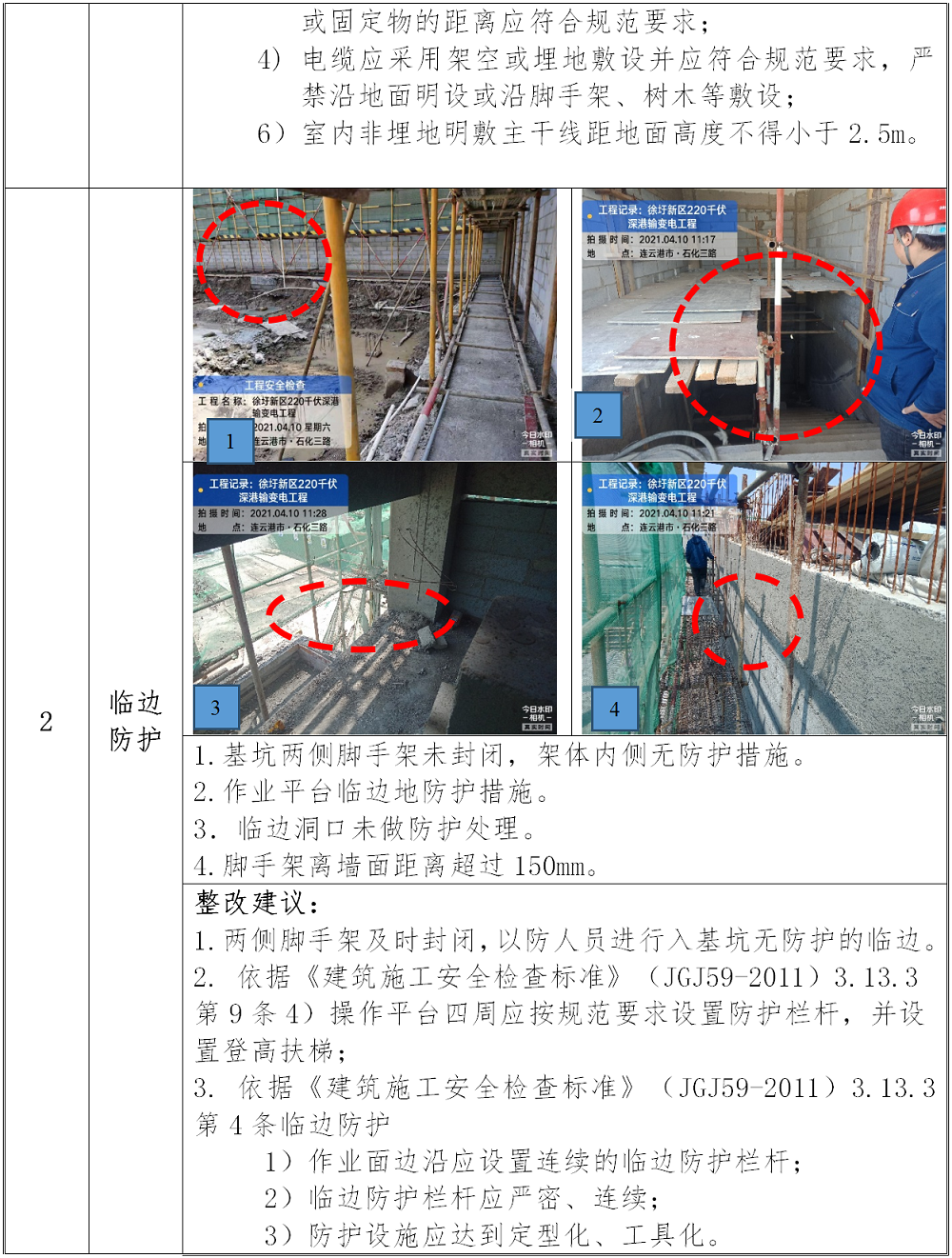

2. 徐圩新區220千伏深港輸變電工程:臨時用電、易爆物品存放、臨邊防護。
五、在建項目安全監管檢查情況描述
2. 徐圩新區220千伏深港輸變電工程
