2021年4月6日,上午方洋集團安環部對監管組下一步的工作推進及要求召開了一次專題會議。下午中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對江蘇方洋水務有限公司承建的徐圩新區第二水廠及配套管網二期工程、徐圩新區第二水廠三期及深度處理項目(一階段)施工一標、江蘇方洋建設投資有限公司承建的東香湖垂釣服務中心的施工現場安全生產情況進行專項隱患復查及檢查。
2021年4月6日上午的會議,集團安環部負責人要求監管組做到如下幾點:
一、實訓基地戰勤保障樓由于超危大高支模方案不符合要求,要求此部分暫時停工,待方案完善后再施工。
二、監管組每天將計劃檢查的項目名稱及檢查人員報安環部負責人。
三、對于現場檢查項目的主要負責人在崗履職情況,主要根據建設單位提供的考勤表確定每月是否達到在崗天數;是否為國家法定假日休息;是否履行了請假手續等條件確認是否為在崗或不在崗。
四、每周監管組需要到安環部匯報一周的安全監管工作情況。

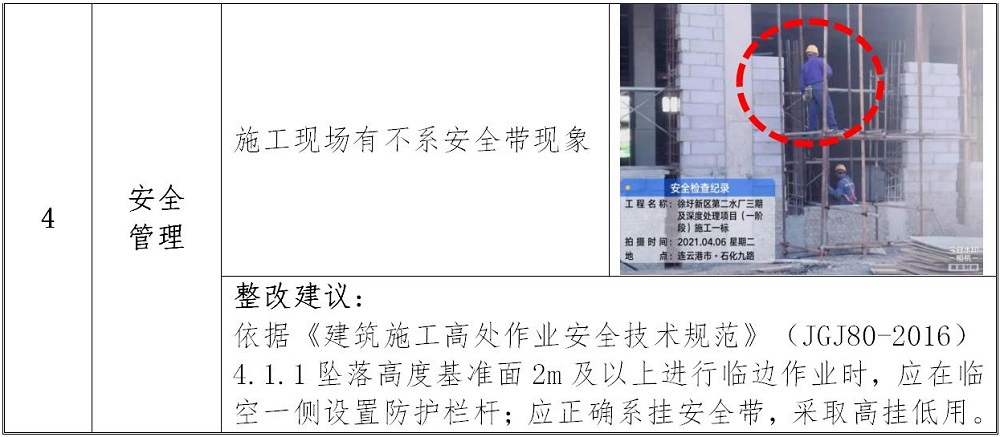

五、現場檢查后要做到及時復查;平時也要做到專項檢查:高處作業、臨邊不到位、有較大風險的作業。
六、需要在日報中體現整改不到位內容或向安環部匯報整改不到位的情況。
下午本次專項檢查簽發《安全隱患限期整改通知書》3份,現場提出整改意見28條。具體檢查情況描述如下:

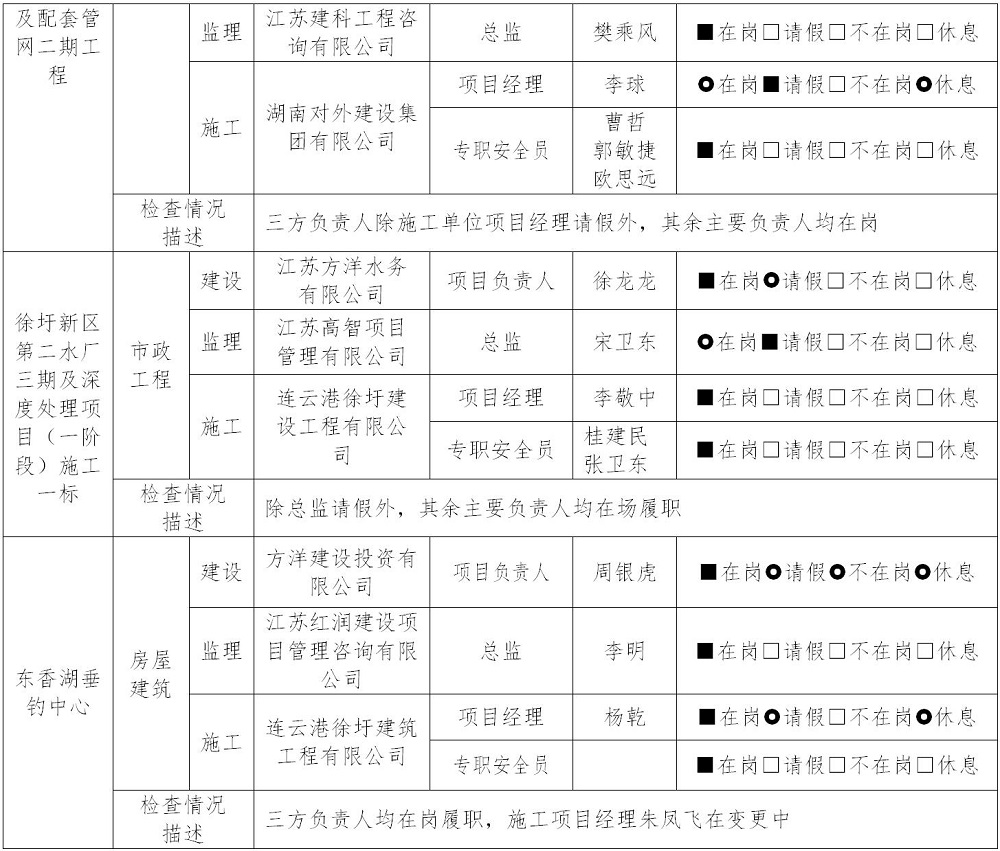

一、三方安全責任主體主要管理人員在崗情況
二、項目現場履職管理情況

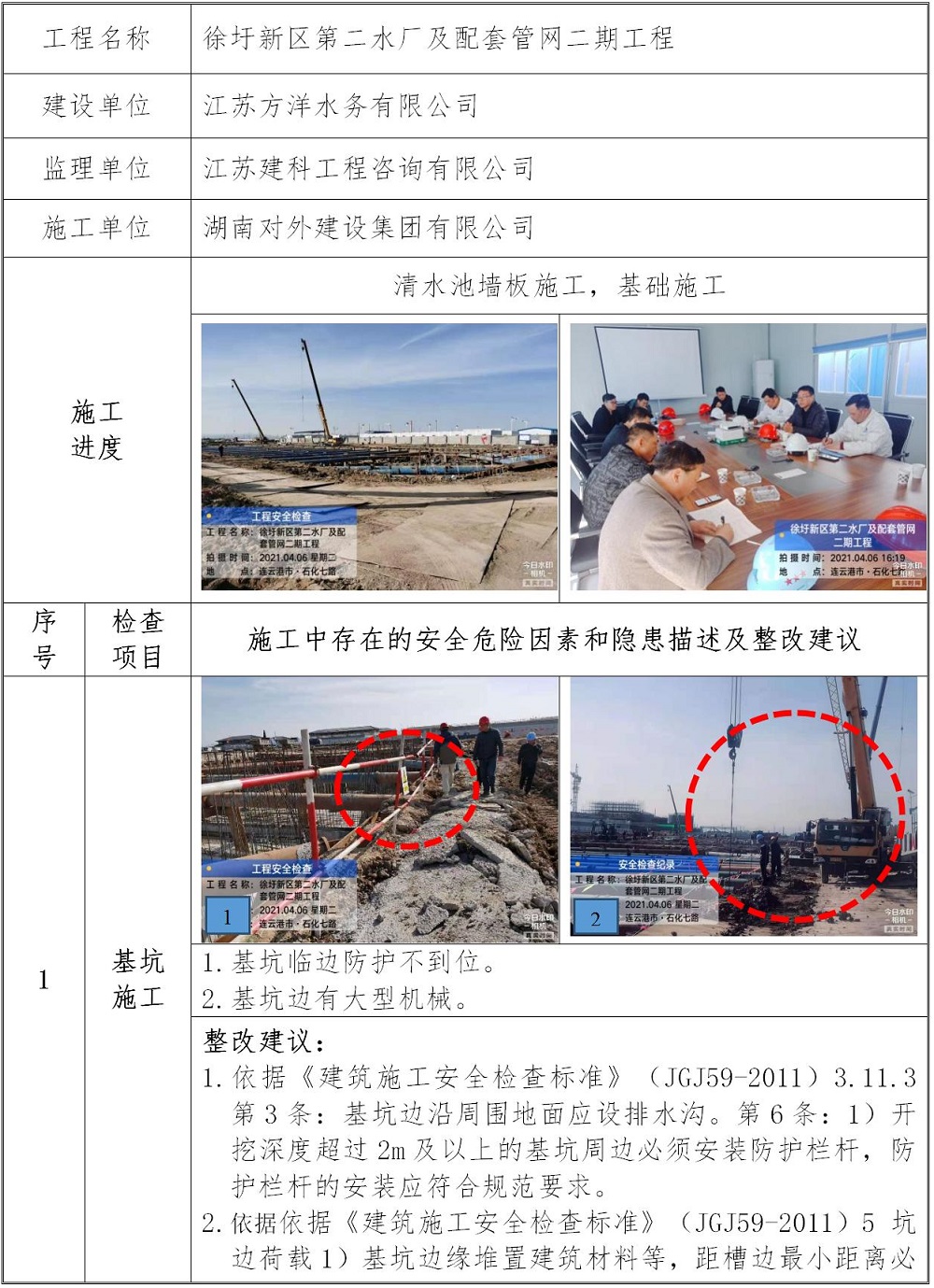

1.徐圩新區第二水廠及配套管網二期工程
本工程除施工單位項目經理請假外,其余主要負責人均在崗履職,復查中發現以下方面存在隱患:
(1)安全管理方面:
在深基坑的周邊防護還未完全到位,現采用的彩條警示,但無警示標志牌;深基坑邊已設防護欄桿有斷開及歪斜現象;基坑內有積水及有電纜線泡在水中;吊裝作業區無警戒標志;汽車起重機在坑邊作業;基坑邊自制鋼筋爬梯無防護;場內道路還存在揚塵現象。

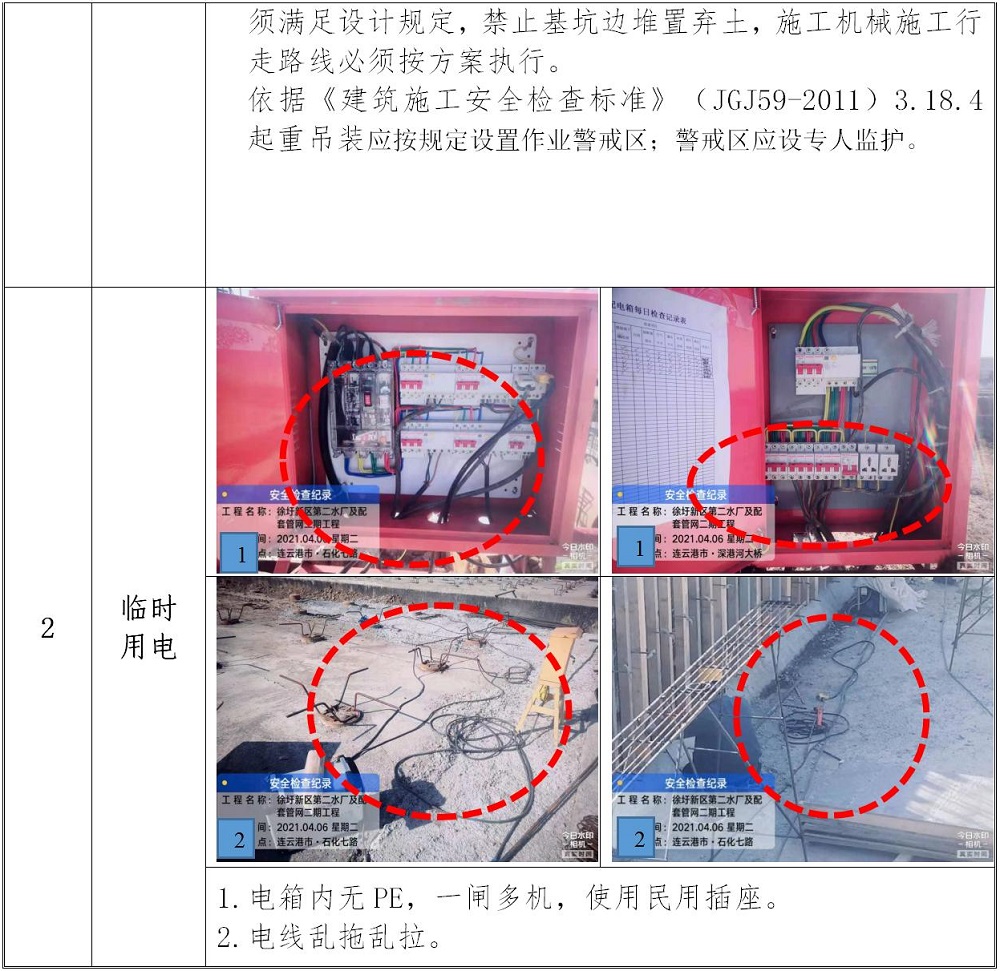

(2)施工用電方面:

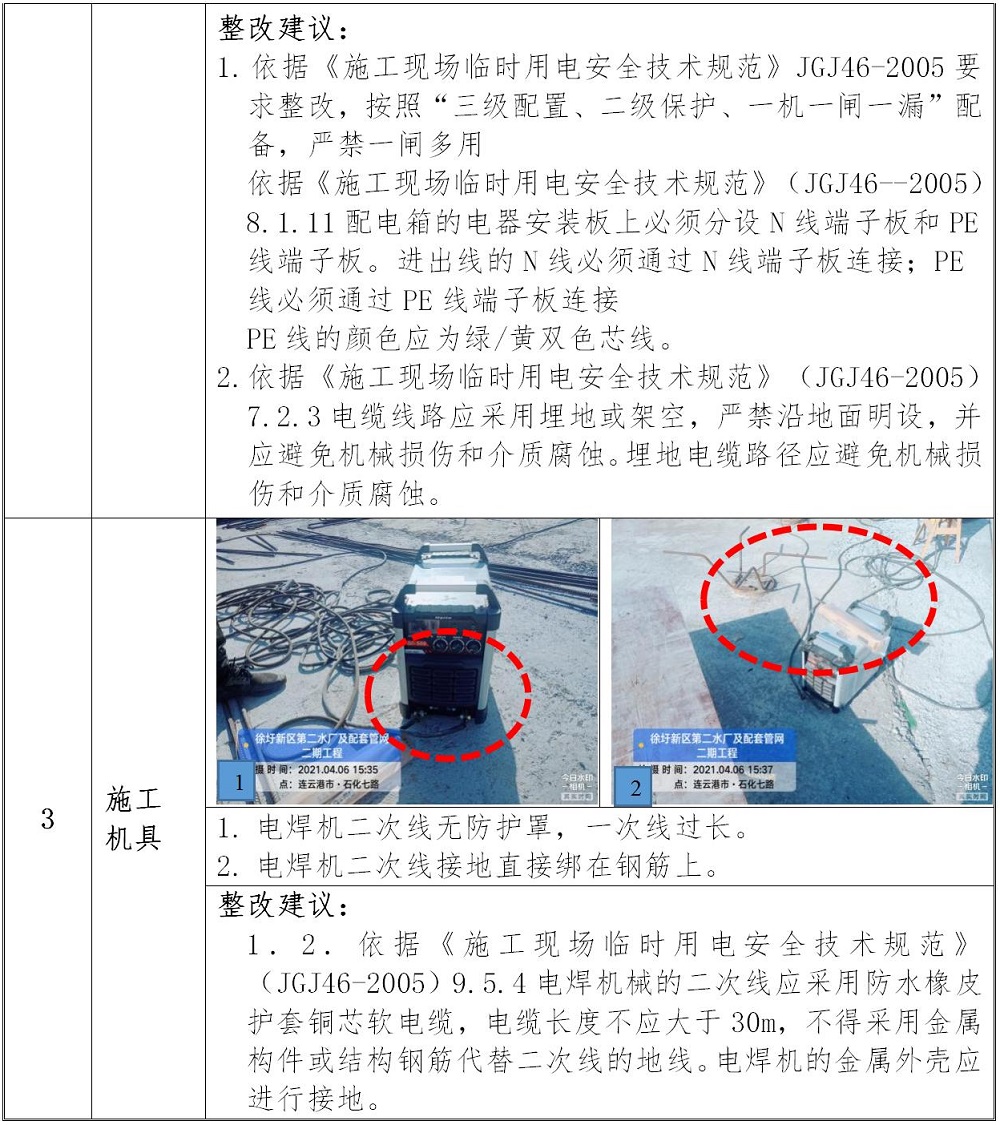

仍然存在電線亂拖亂拉現象;電箱內無PE線或不接PE線;存在較多的民用插座及二芯電纜;一閘多機;個別的接地還采用螺紋鋼;電焊機二次線接線處無防護罩,銅線裸露。
現場電工及焊工證件不合要求。
建議:
本次復查還是存在整改不徹底現象(如上面標紅色部分),比如臨時用電、揚塵、基坑。
(1)嚴格按方案及六個百分百要求進行施工;加強工人的安全交底教育。
(2)嚴格按《施工現場臨時用電安全技術規范》(JGJ46-2005)進行施工現場的安全作業;同時要按《江蘇省建筑施工特種作業人員管理暫行辦法》(蘇建管質[2009]5號)第四條的相關證件要求來執行。

2.徐圩新區第二水廠三期及深度處理項目(一階段)施工一標
本工程三方主要負責人除總監理工程師請假外均在場履職。檢查中發現以下方面存在隱患:
(1)安全管理方面:

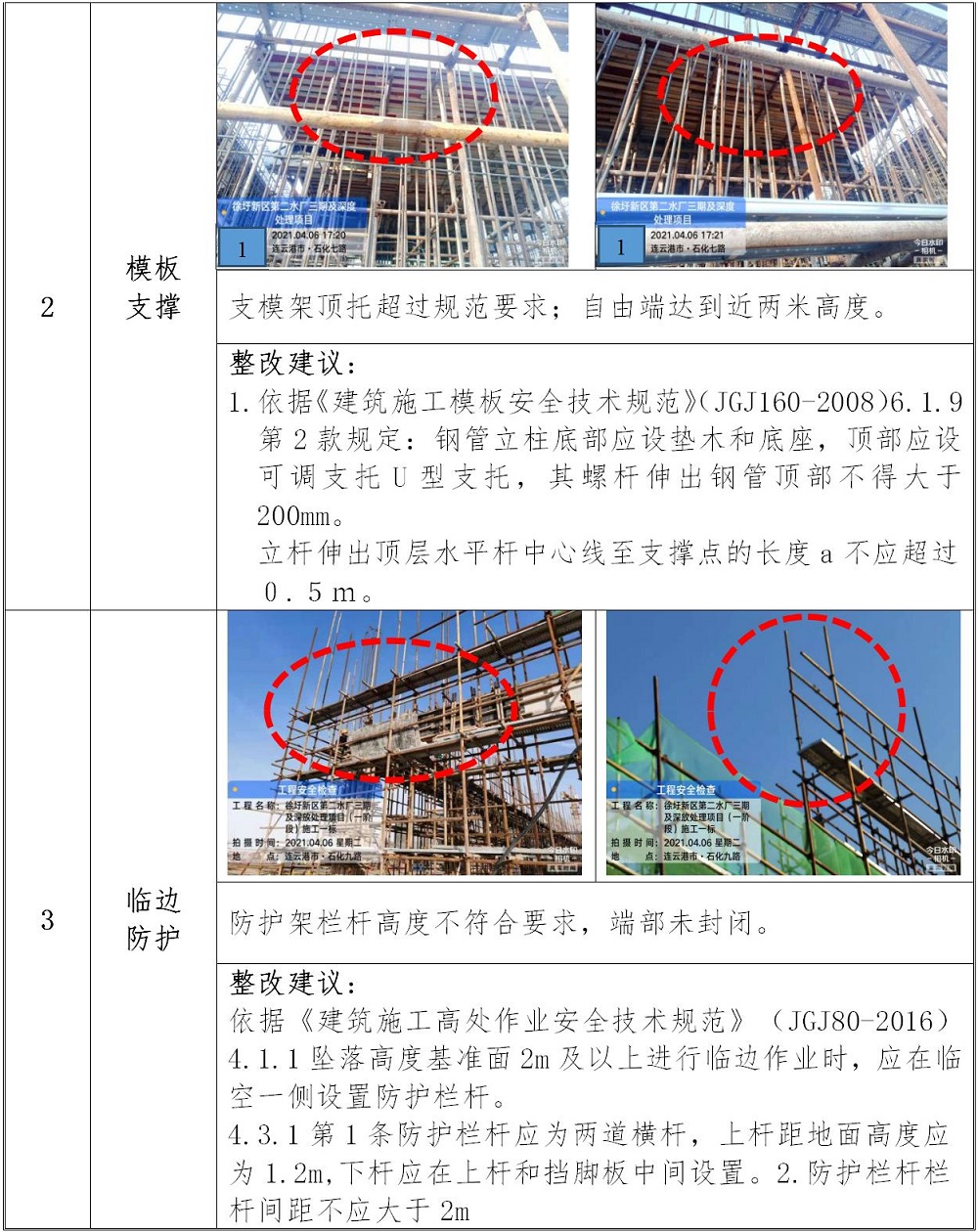

在危大或超危大工程管理上不到位,如在污泥脫水車間的模板支撐架中,未按方案中的支撐來設置立桿,方案中要求設置水平剪刀撐而現場暫未設置;在配套水池模板支撐架中,頂托絲桿超過規范規定的200mm,頂部自由端大于1.5m(規范要求不大于500mm);頂托與立桿不在一條直線上;工人的上下作業通道還未搭設;汽車吊裝作業未設置警戒區域及無監護人員在場。道路還存在揚塵現象。
(2)施工用電方面:

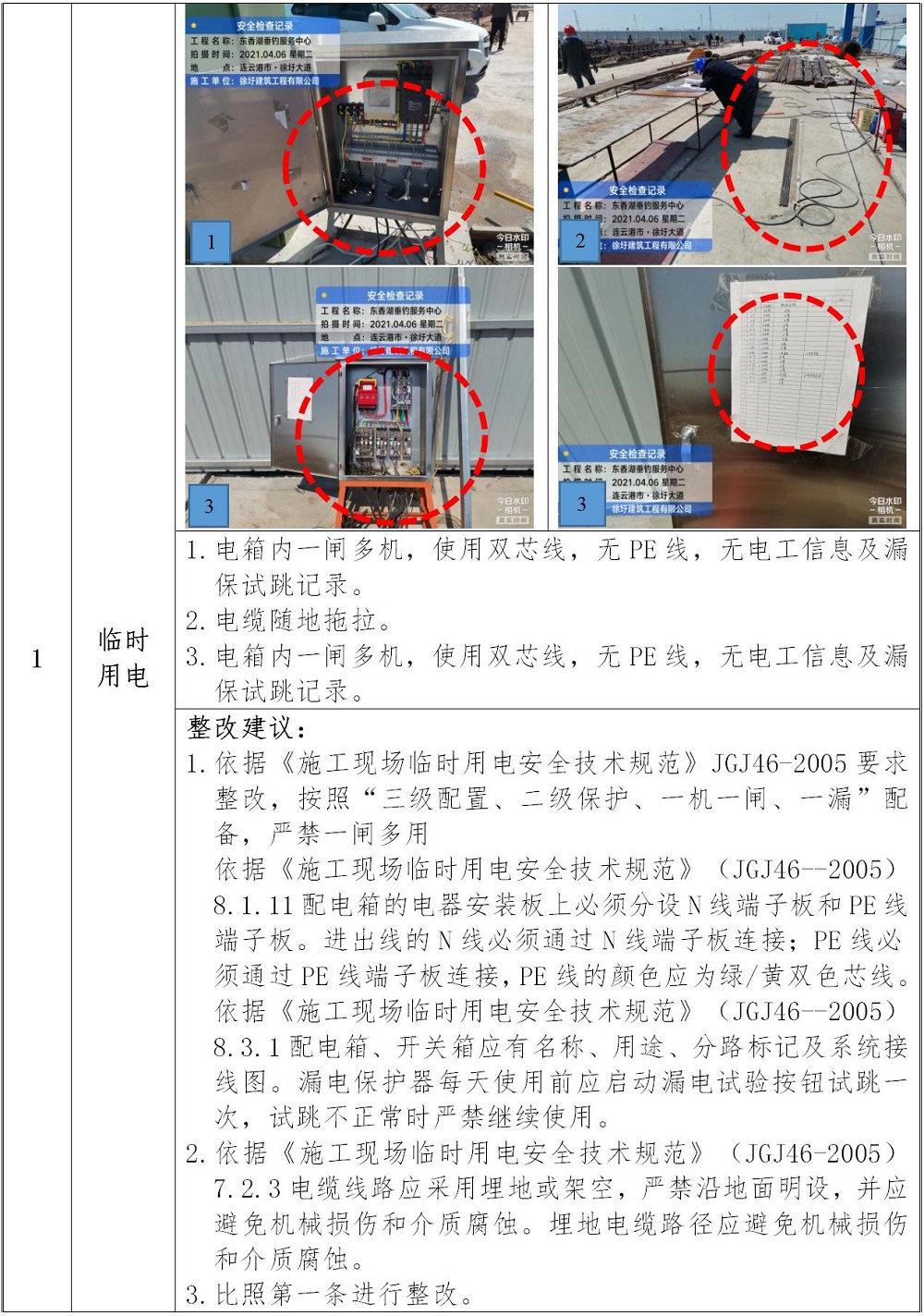

電線存在亂拖亂拉現象;一閘多機;有部分接地已脫落;將電線在地面明設及在鋼管架中穿電纜等。
建議:
(1)對于危大或超危大工程,各相關方應嚴格按方案及規范規定進行實施,確保高支模的安全。
(2)嚴格按《施工現場臨時用電安全技術規范》(JGJ46-2005)進行施工現場的安全作業。

3. 東香湖垂釣中心
本工程三方主要負責人均在場履職。檢查中發現以下方面存在隱患:
(1) 安全管理方面:

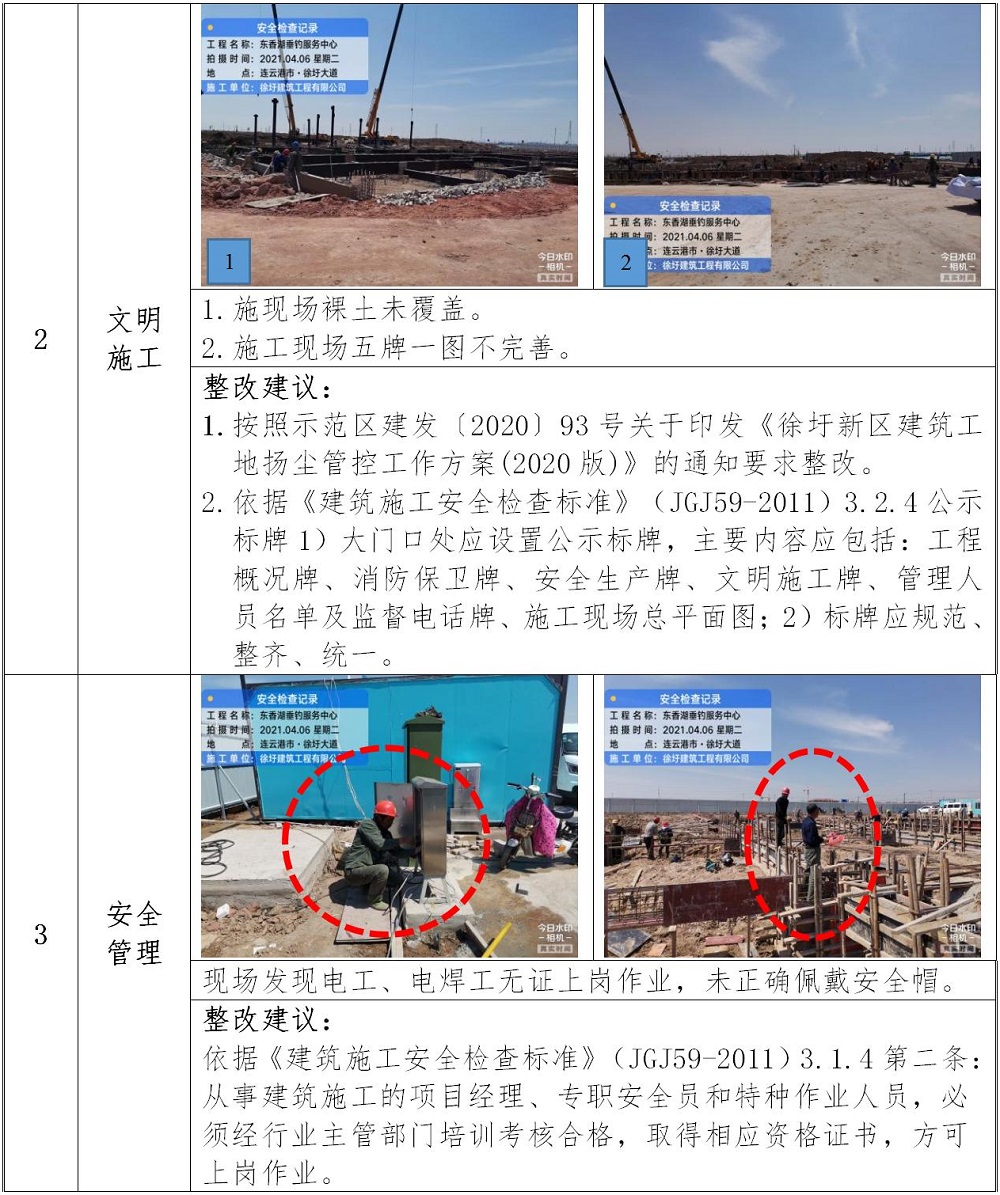

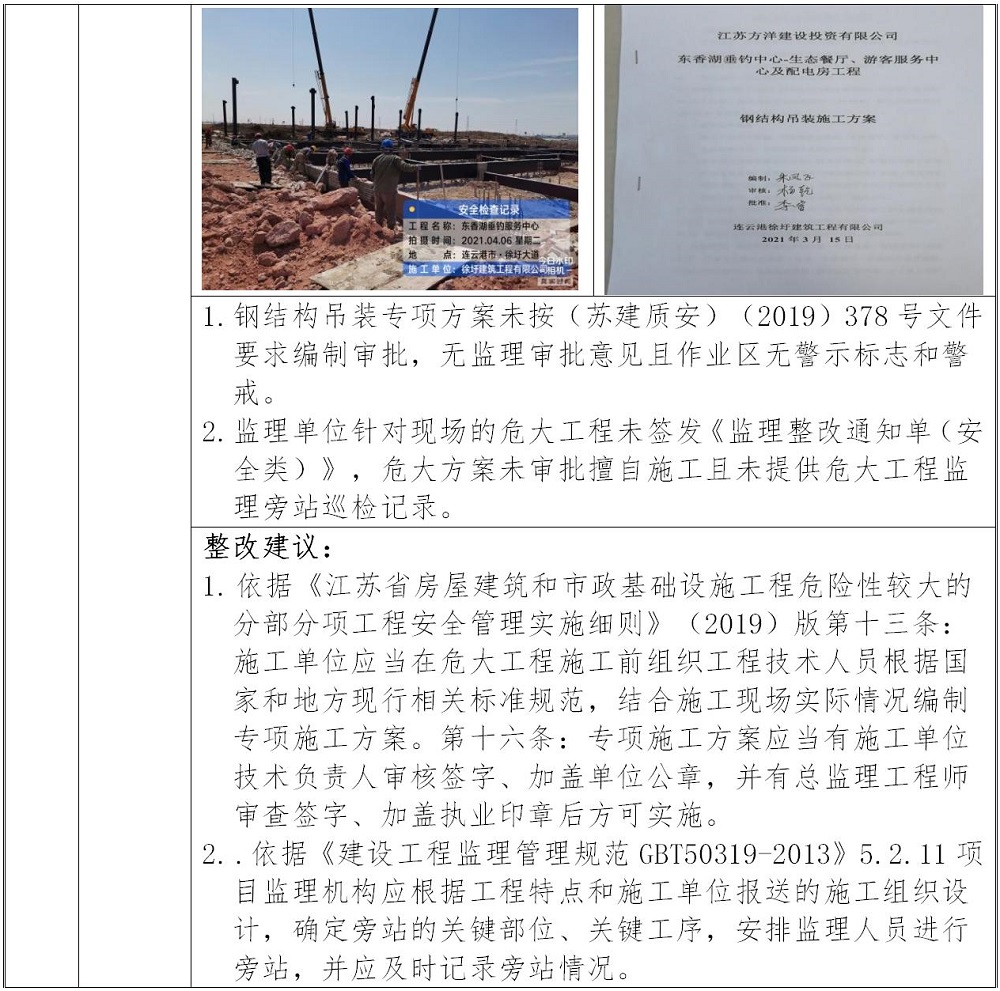

鋼結構吊裝專項方案未按(蘇建質安【2019】378號)要求編制、審批,無監理審批意見,但現場已經開始吊裝作業。在作業中無警示標志和警戒;現場有17人未正確佩戴安全帽;施工現場還有裸土未覆蓋;施工現場五牌一圖不完善。
(2) 施工用電方面:
多處配電箱均存在一閘多機且局部采用護套線;現場抽查電工、焊工均無證作業;
建議:
(1)對于危大工程,各相關方應嚴格按先有審批通過的方案后施工。
(2)嚴格按《施工現場臨時用電安全技術規范》(JGJ46-2005)進行施工現場的安全作業。

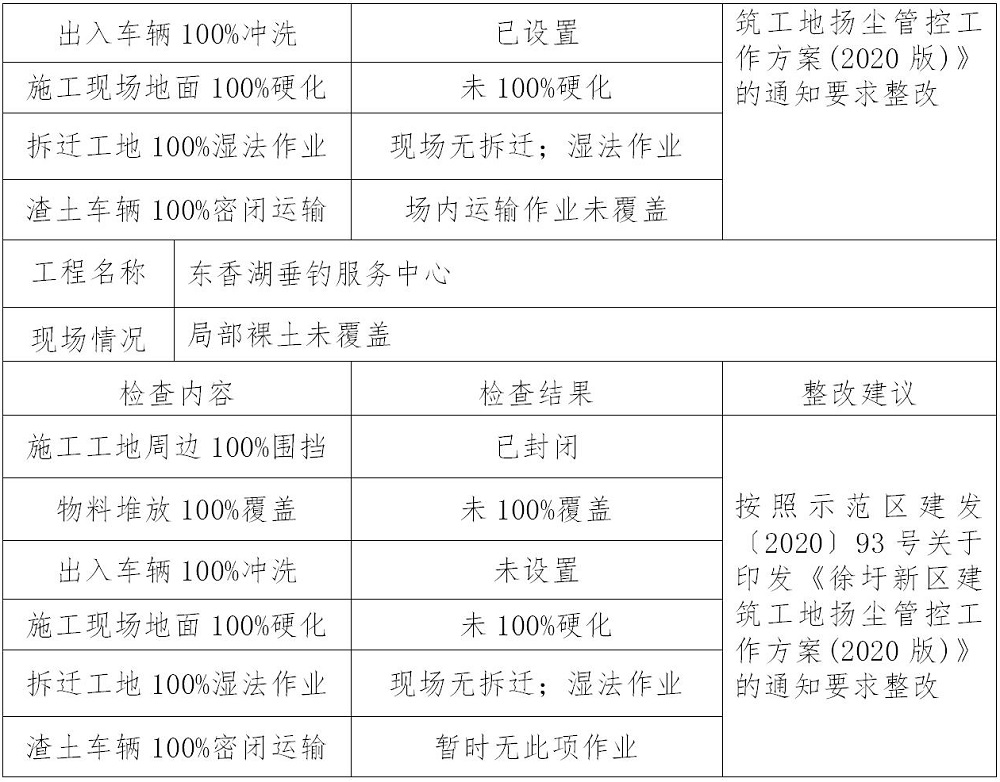

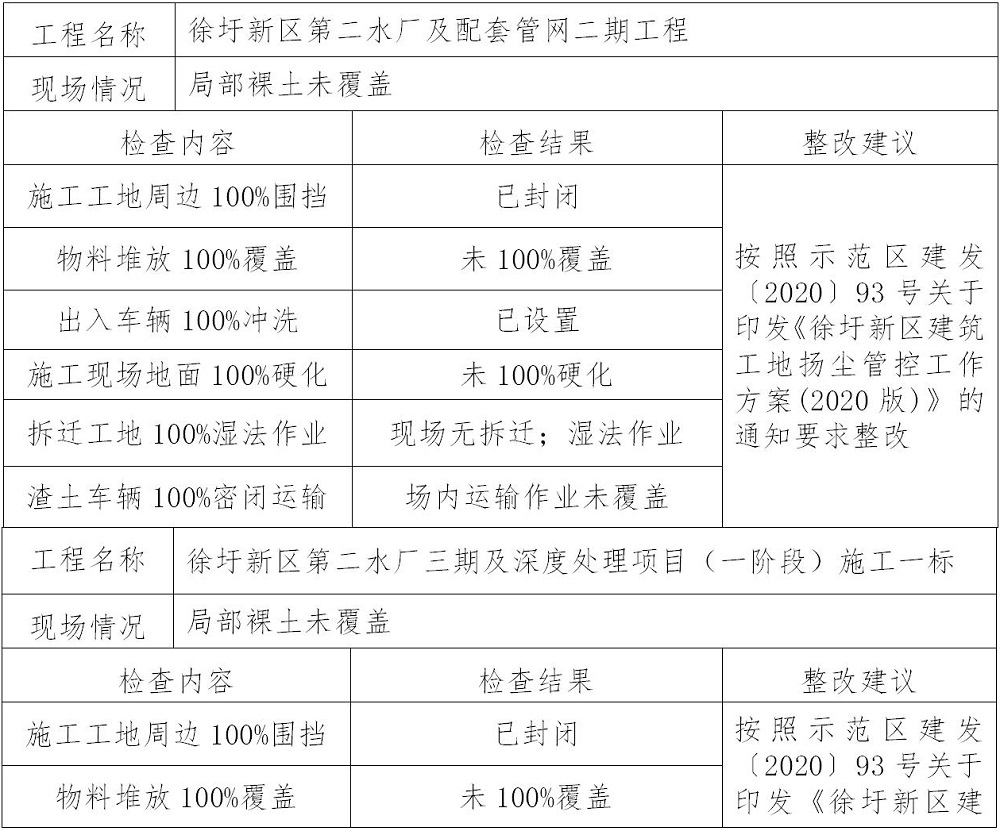

三、在建項目揚塵治理情況
四、在建項目較大安全風險隱患提示
1.徐圩新區第二水廠及配套管網二期工程:
深基坑、臨時用電。
2.徐圩新區第二水廠三期及深度處理項目(一階段)施工一標:

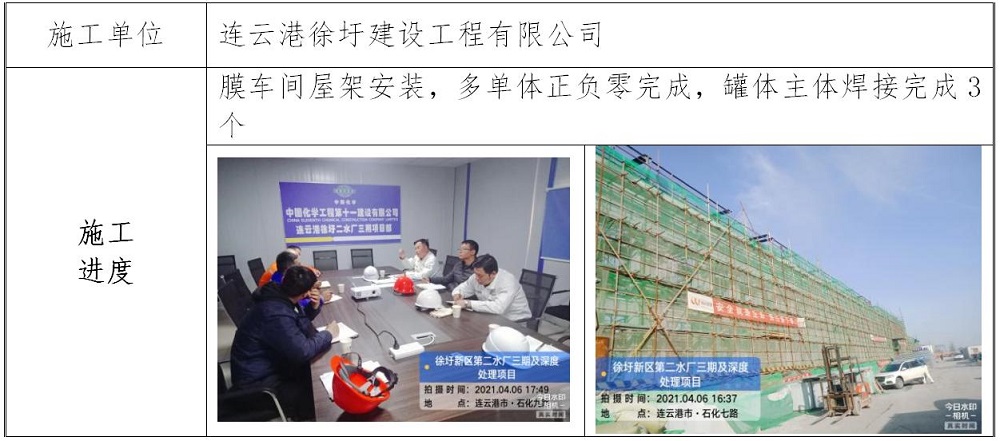

高支模、臨邊防護。
3.東香湖垂釣服務中心
臨時用電
五、在建項目安全監管檢查情況描述
1.徐圩新區第二水廠及配套管網二期工程
2.徐圩新區第二水廠三期及深度處理項目(一階段)施工一標
4.東香湖垂釣服務中心
