信息來源: 發布日期:2021-03-21 00:00:00 點擊量:15233
2021年3月20日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對江蘇東港能源投資有限公司承建的徐圩新區220 千伏深港輸變電工程、江蘇方洋水務有限公司承建的徐圩新區高鹽廢水處理工程(實驗樓、消防泵房及消防水池)及江蘇方洋建設投資有限公司承建的徐圩新區云湖社區鄰里(沿街高層)項目工程的施工現場安全生產情況進行專項隱患排查。
本次專項檢查簽發《安全隱患限期整改通知書》3份,現場提出整改意見11條。具體檢查情況描述如下:

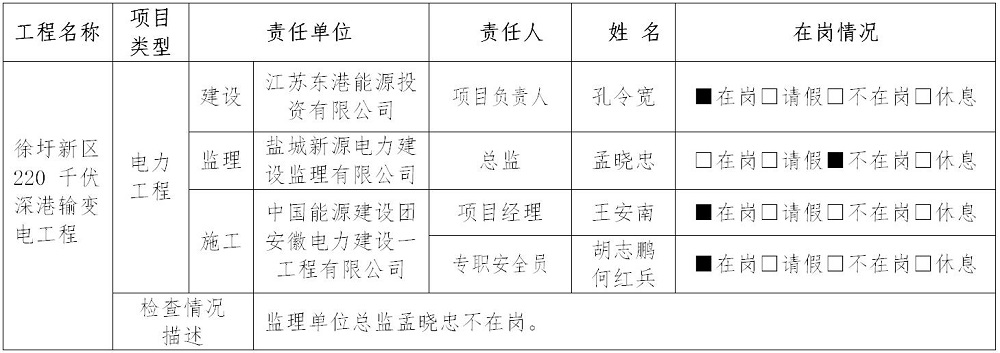

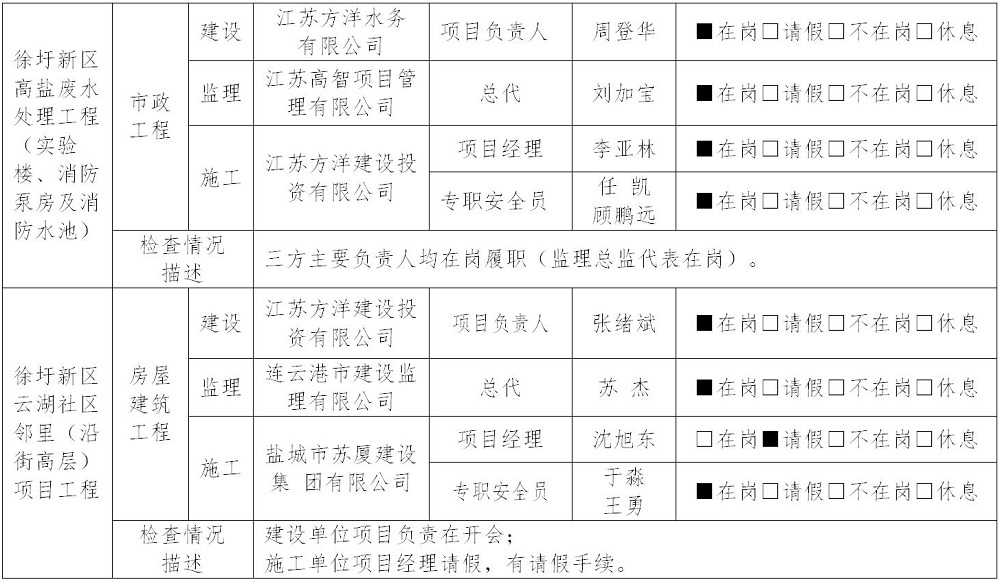

一、三方安全責任主體主要管理人員在崗情況
二、項目現場履職管理情況

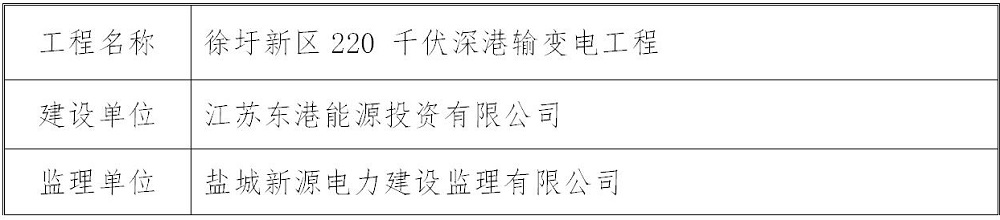

1.徐圩新區220 千伏深港輸變電工程

本工程除監理單位總監孟曉忠不在崗外,其余主要負責人均在崗。目前該工程正在進行配電裝置室的內墻抹灰,生產綜合樓墻體的砌筑及運維樓土方開挖。檢查中發現以下方面存在隱患:

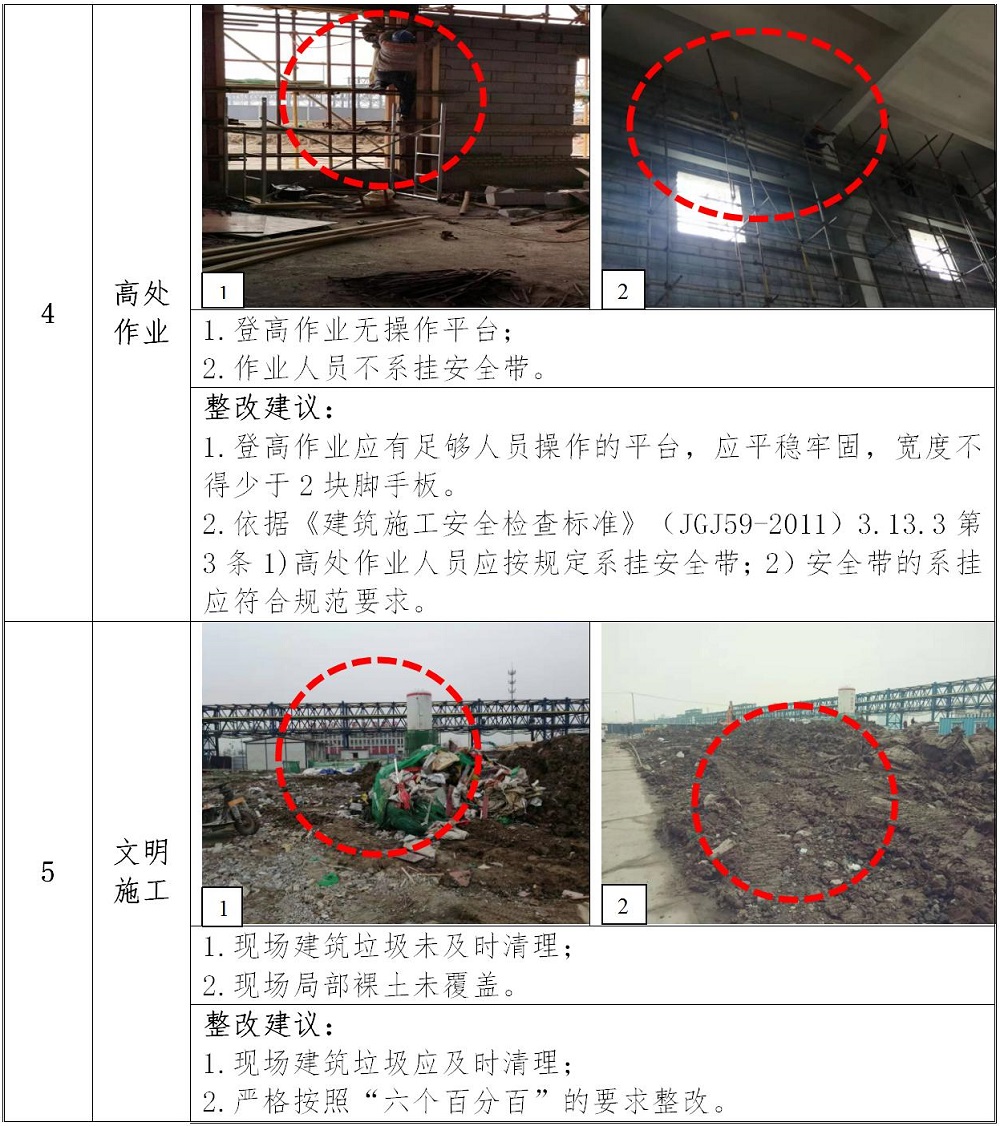

(1)文明施工:施工現場建筑垃圾未及時清理;現場局部裸土未覆蓋。

(2)施工用電方面:電箱內無PE線或不規范;電纜泡在水中;電線明設,隨地拖拉。
建議:
(1)建設單位嚴格按六個百分百的要求執行。三方責任主體應立即進行現場的排查,根據今天我方在工地的相關建議整改。
(2)施工用電嚴格按照《施工現場臨時用電安全技術規范》(JGJ46-2005)的要求進行作業,施工現場嚴格按TN-S系統重新布置。

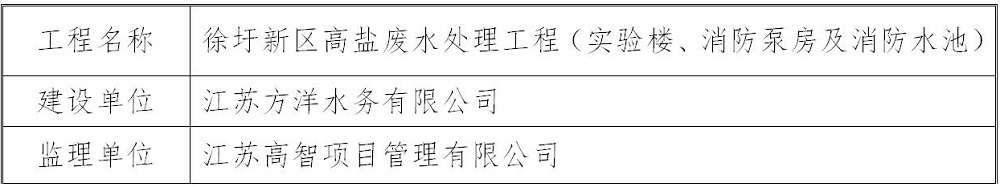

2.徐圩新區高鹽廢水處理工程(實驗樓、消防泵房及消防水池)
本工程三方主要負責人均在崗履職。目前該工程正在進行室內二次結構,檢查中發現以下方面存在隱患:

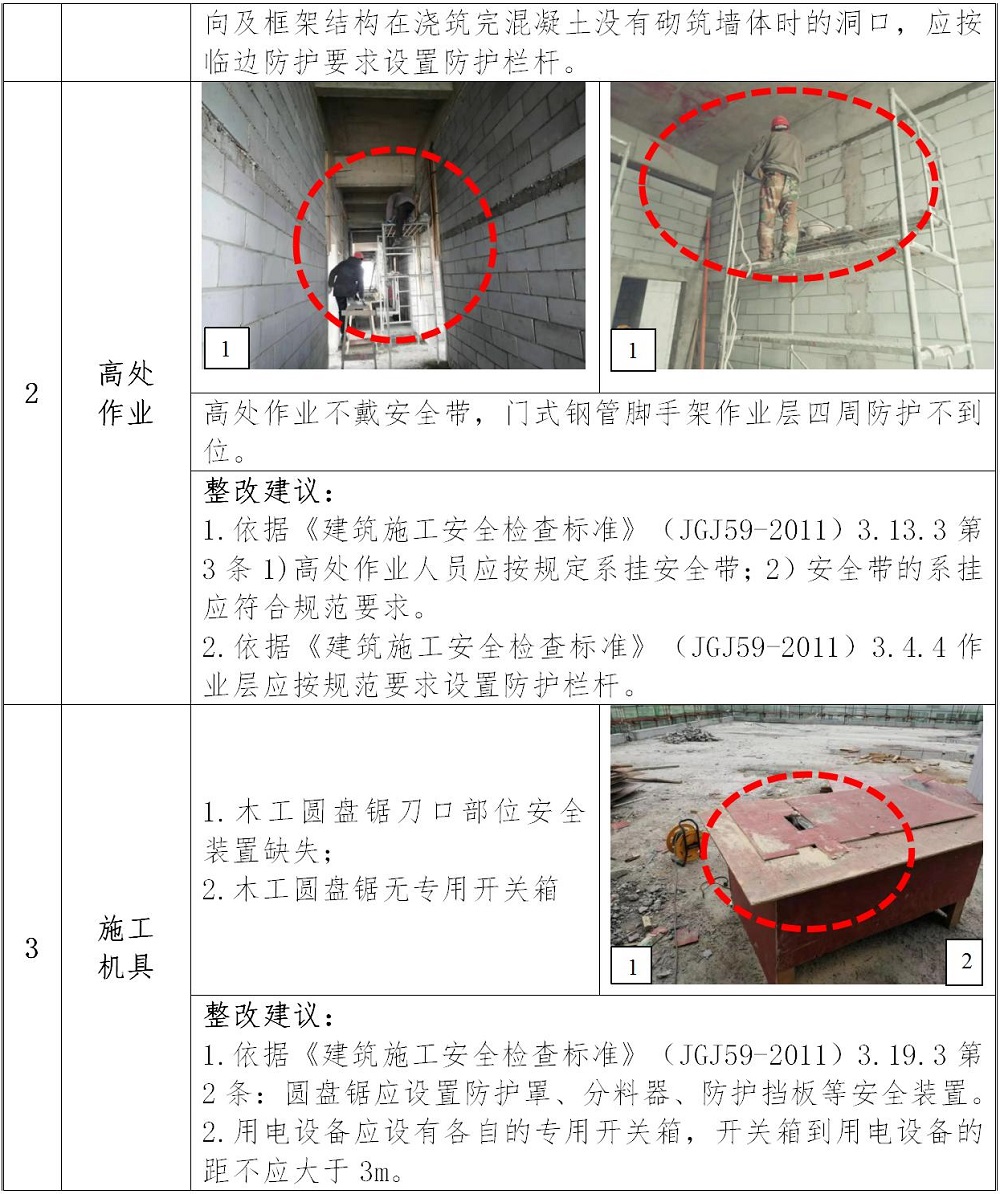

(1)安全管理方面:門式腳手架三層作業上臨邊無防護;鋼管作業平臺無臨邊防護;登高作業不系安全帶。洞口臨邊無防護;支模作業沒有作業平臺;單塊腳手板作為通道。
(2)施工用電方面:現場使用民用插座,缺開關箱。
建議:
(1)做好全員的安全教育和安全技術交底,施工前應進行一次班前交底,留有記錄。
(2)施工用電嚴格按照《施工現場臨時用電安全技術規范》(JGJ46-2005)的要求進行作業。

3.徐圩新區云湖社區鄰里(沿街高層)項目工程
本工程三方主要負責人施工項目經理沈旭東請假,有請假手續。目前該工程正在進行二次結構,檢查中發現以下方面存在隱患:

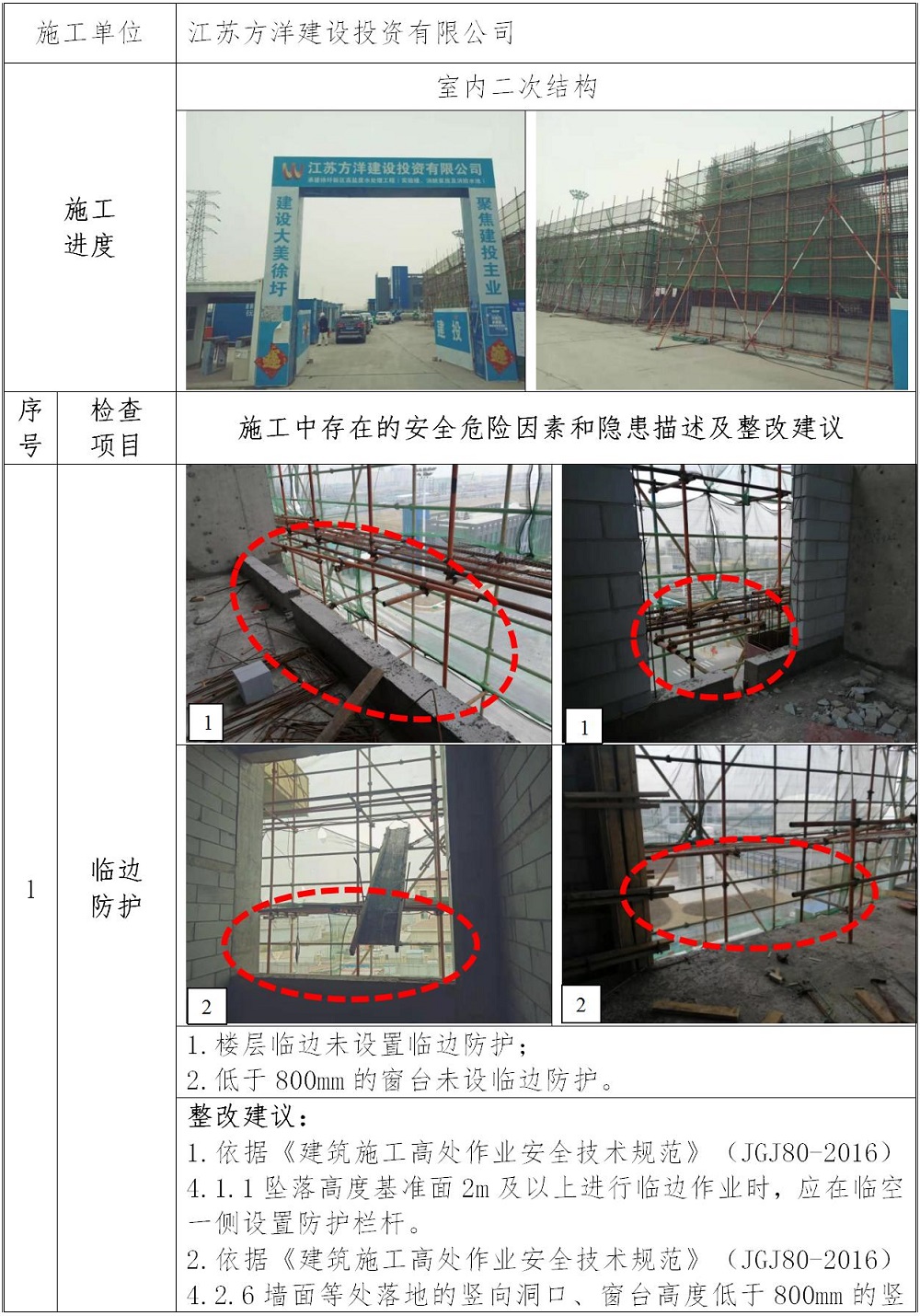

(1)安全管理方面:主要是存在臨邊防護不到位,局部腳手架離墻面超出規定距離,風鎬、空壓機皮帶輪防護罩不規范(用鋼筋自制)。

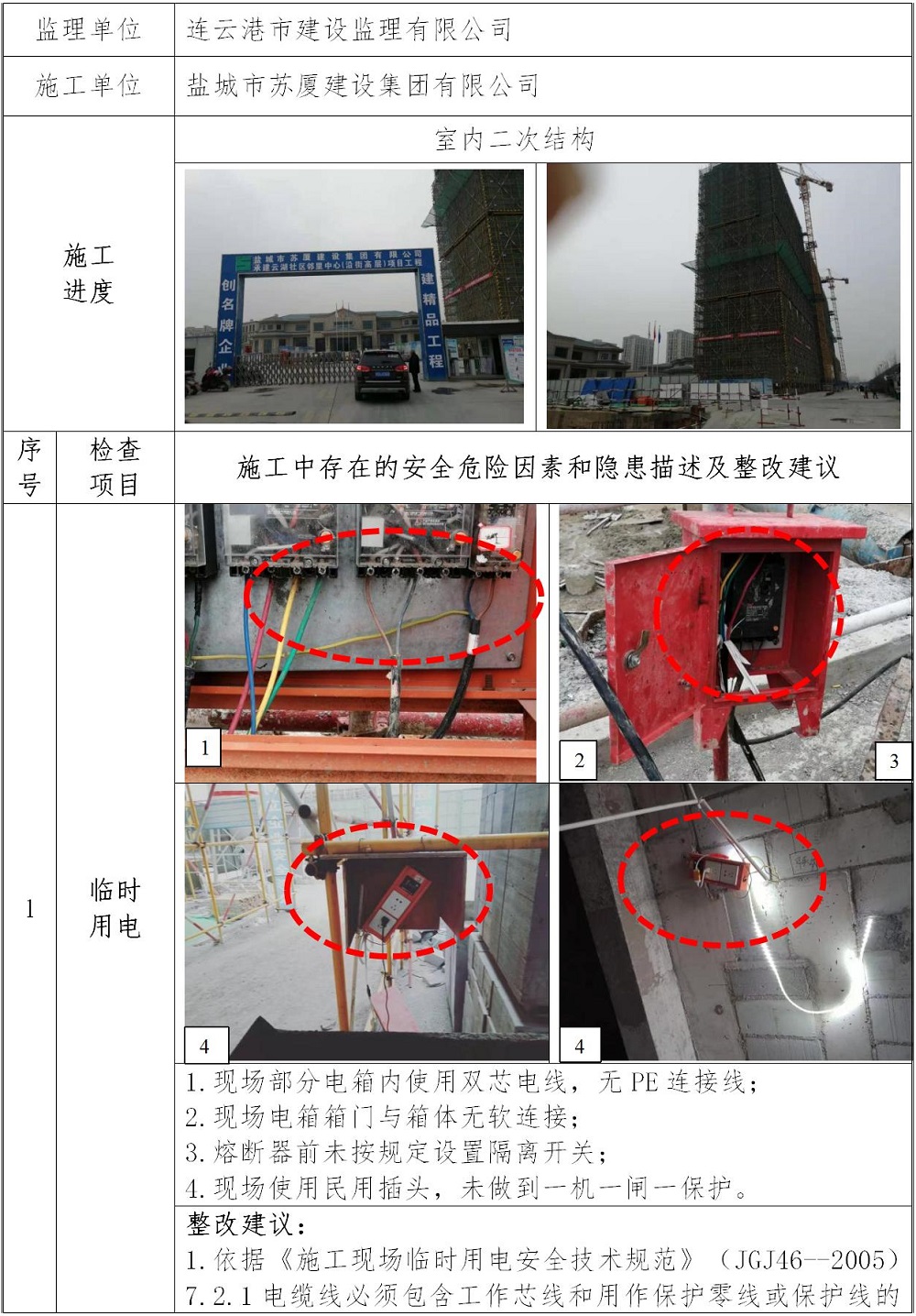

(2)施工用電方面:現場私拉亂接,使用雙芯電纜。
建議:
(1)監管的安全管理人員必須有在現場巡視檢查。
(2)施工用電嚴格按照《施工現場臨時用電安全技術規范》(JGJ46-2005)的要求進行作業。

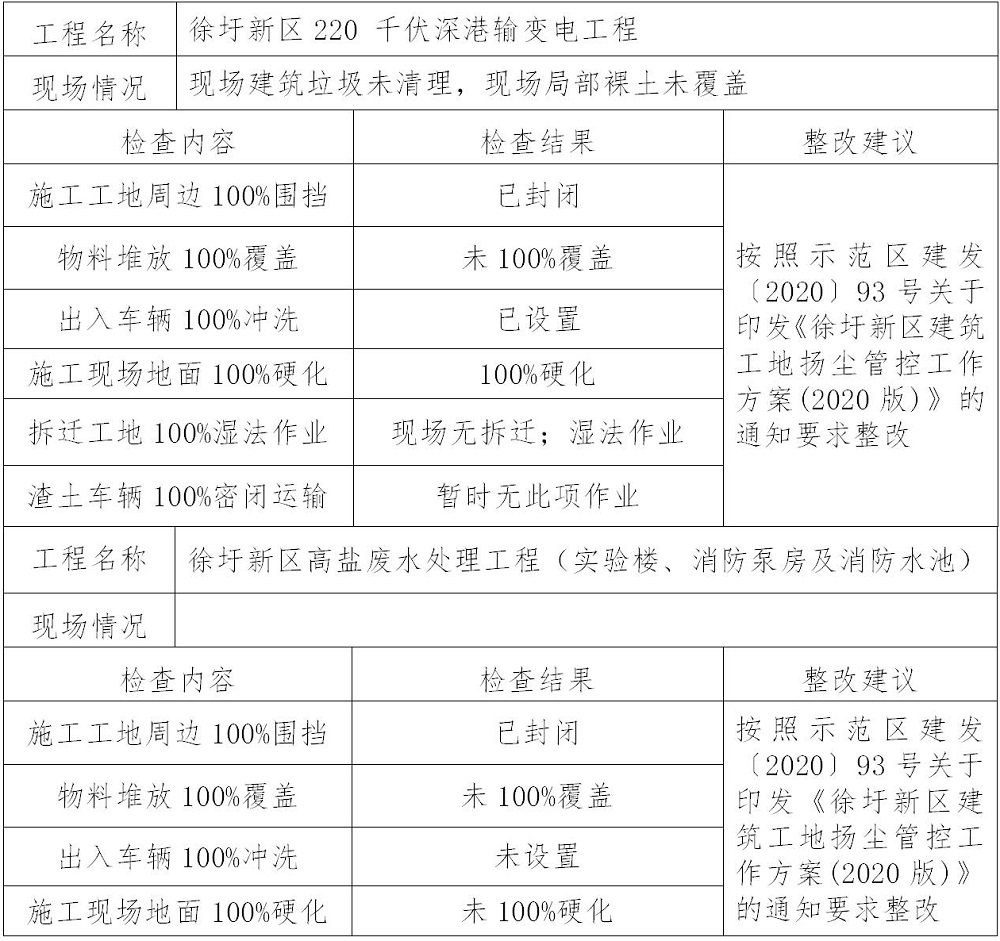

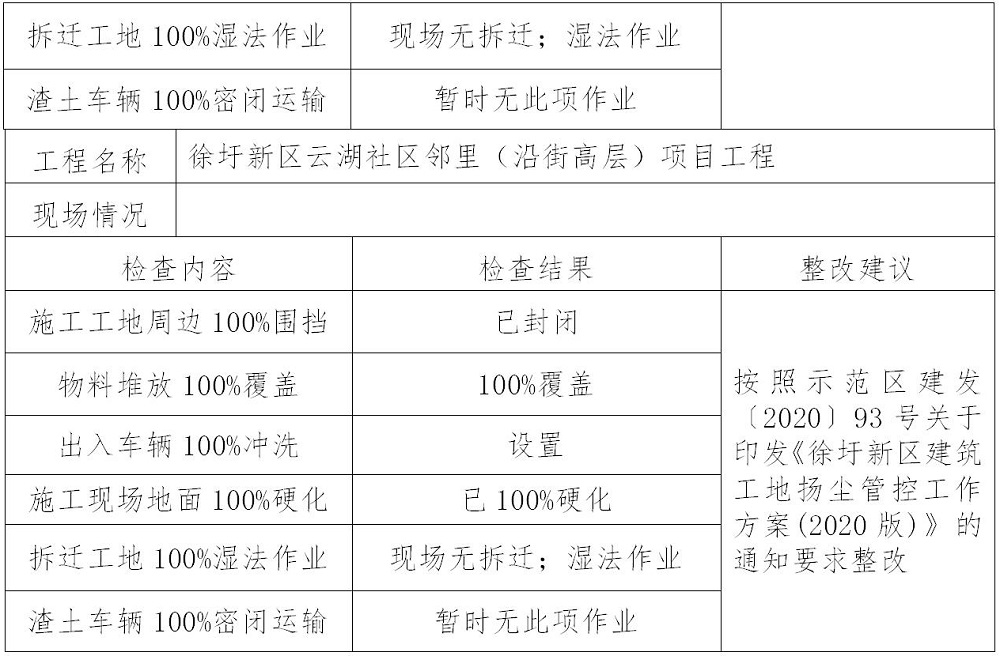

三、在建項目揚塵治理情況
四、在建項目較大安全風險隱患提示
1.徐圩新區220 千伏深港輸變電工程:臨時用電、腳手架。
2.徐圩新區高鹽廢水處理工程(實驗樓、消防泵房及消防水池):臨邊防護。
3.徐圩新區云湖社區鄰里(沿街高層)項目工程:臨時用電、臨邊防護。
五、在建項目安全監管檢查情況描述
1.徐圩新區220 千伏深港輸變電工程
2.徐圩新區高鹽廢水處理工程(實驗樓、消防泵房及消防水池)
3.徐圩新區云湖社區鄰里(沿街高層)項目工程
