2021年3月17日,中國船級社質量認證公司方洋集團安全監管項目組依據江蘇方洋集團有限公司各項安全生產管理制度和《中國船級社質量認證公司江蘇方洋集團建設工程安全監管服務項目實施方案》,分別對3月5日檢查江蘇方洋物流有限公司承建的連云港綜合保稅區(區塊一)接線道路與橋梁工程,3月6日檢查江蘇方洋物流有限公司承建的連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程以及3月4日檢查江蘇方洋建設工程管理有限公司承建的徐圩新區應急備用水源取水泵站及配套管線工程提出的隱患整改情況進行復查。
本次復查簽發《安全隱患限期整改通知書》3份,現場提出整改意見11條。具體復查檢查情況描述如下:
一、隱患整改復查情況
1.3月5日檢查連云港綜合保稅區(區塊一)接線道路與橋梁工程存在的安全隱患,經復查下列隱患未整改:

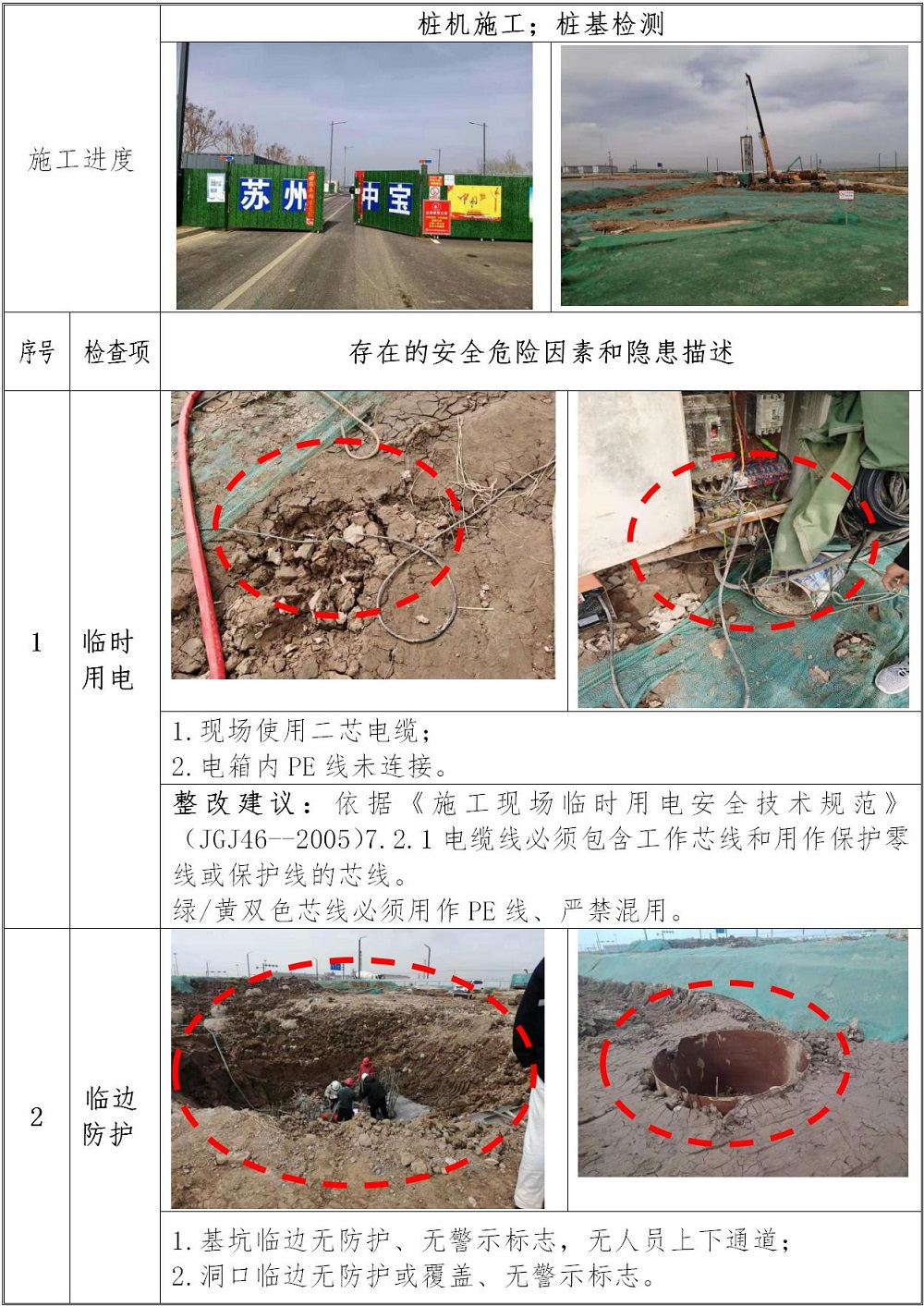

(1)打樁機開關箱內電線連接無PE線且存在使用雙芯電纜。
(2)部分使用民用插座。
(3)現場的主要道路未硬化完成及鋼筋機械防護棚未搭設。
2.3月6日檢查連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程,上次整改已結束:
3.3月4日徐圩新區應急備用水源取水泵站及配套管線工程上次整改已完成。

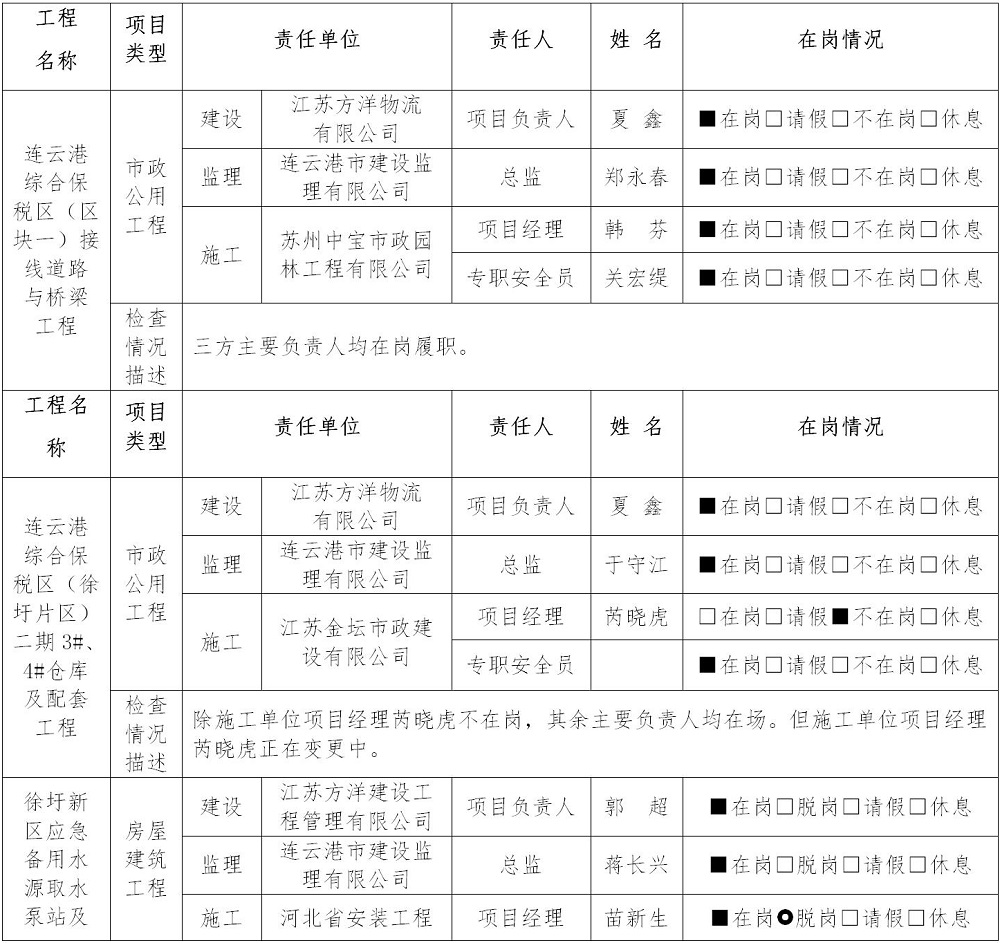

二、三方安全責任主體主要管理人員在崗情況
三、項目現場履職管理情況

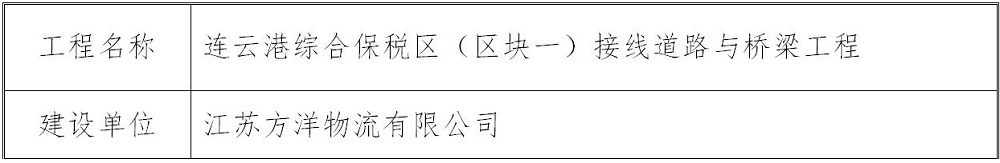

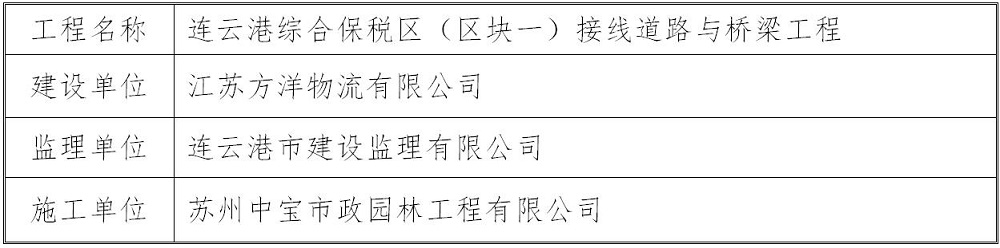

1.連云港綜合保稅區(區塊一)接線道路與橋梁工程
本工程三方主要負責人均在場履職。目前該工程樁基即將結束,基礎承臺正在準備施工中。現場檢查中發現以下方面存在隱患:

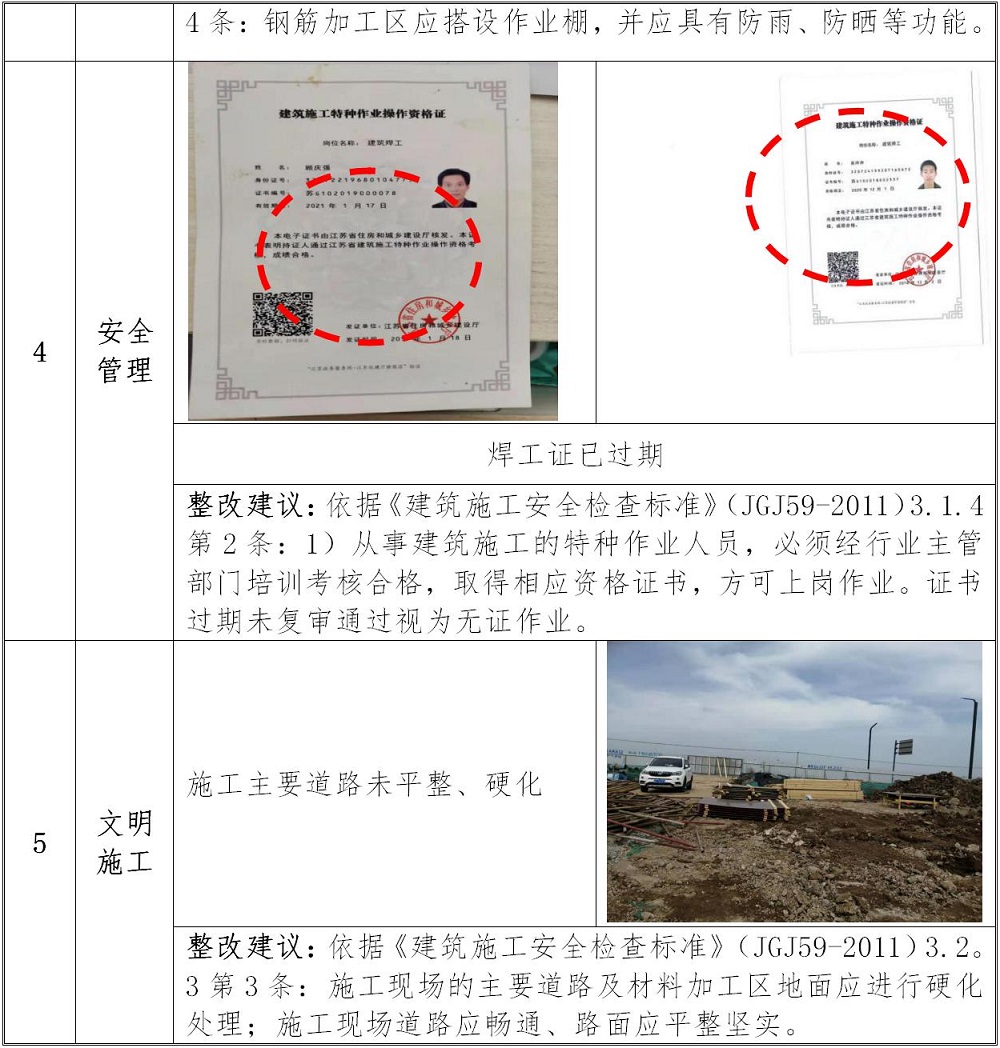

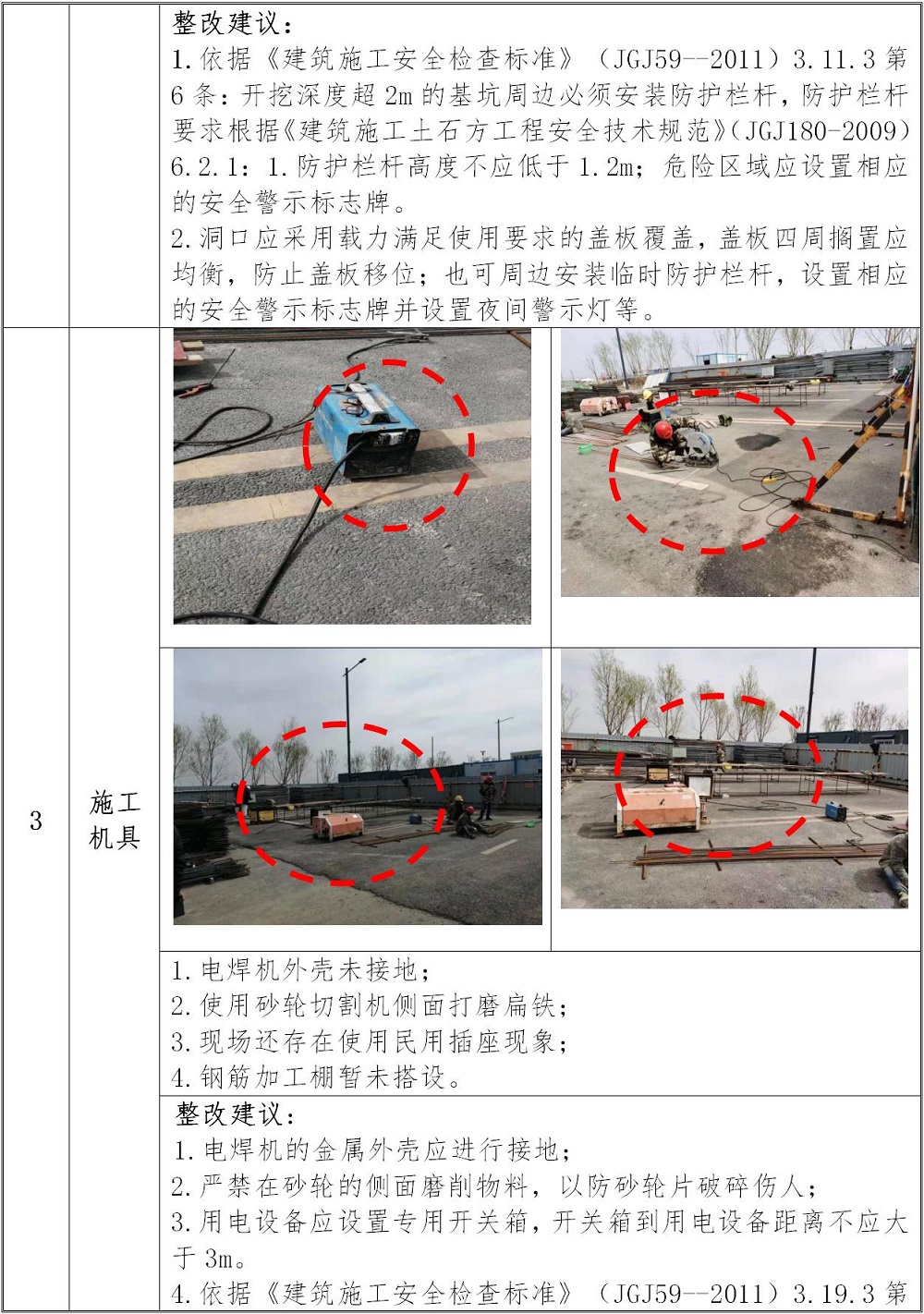

(1)安全管理方面:電焊工證件已過期;

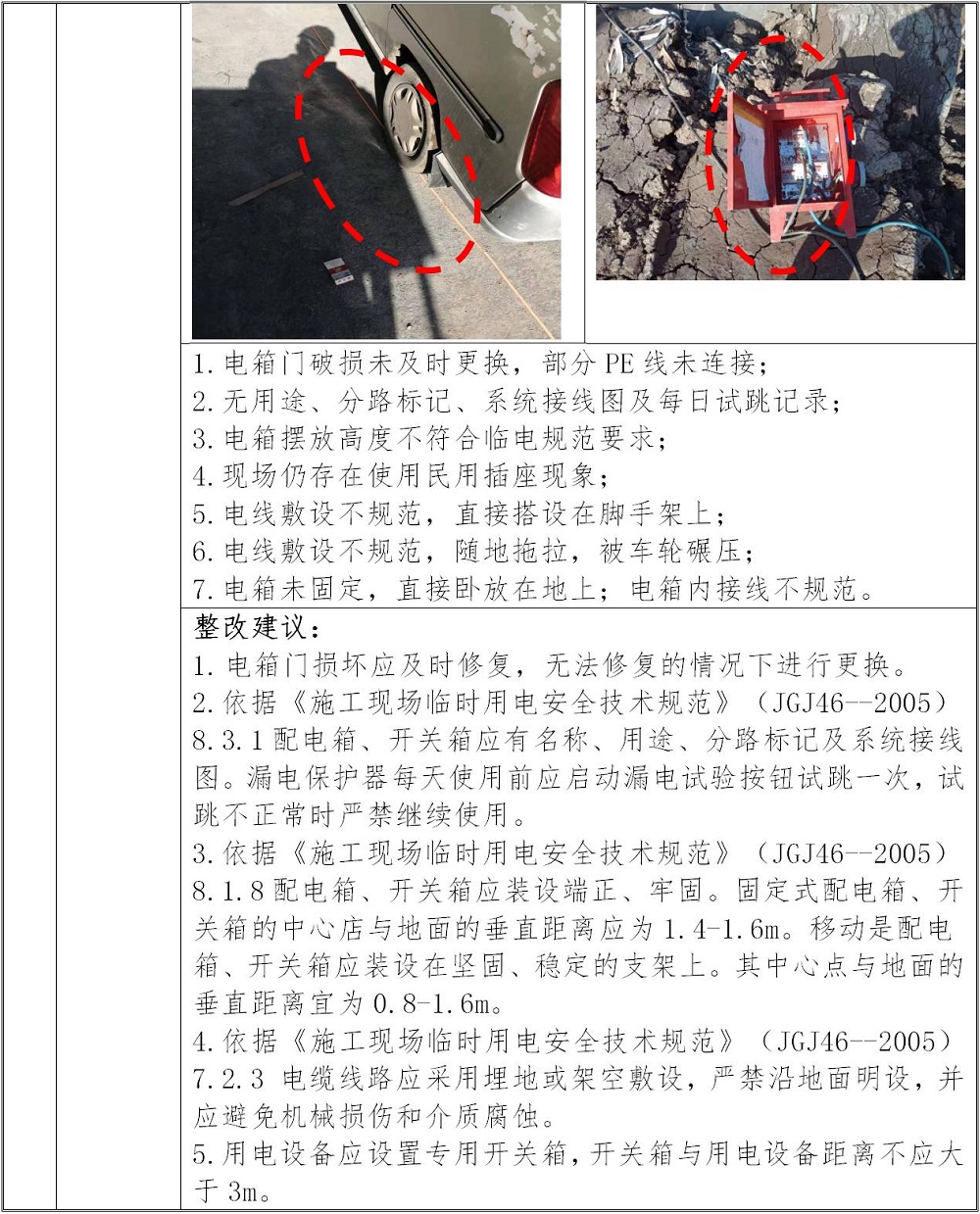

(2)臨時用電:電箱內電線連接無PE線、二芯電纜、一閘多機;

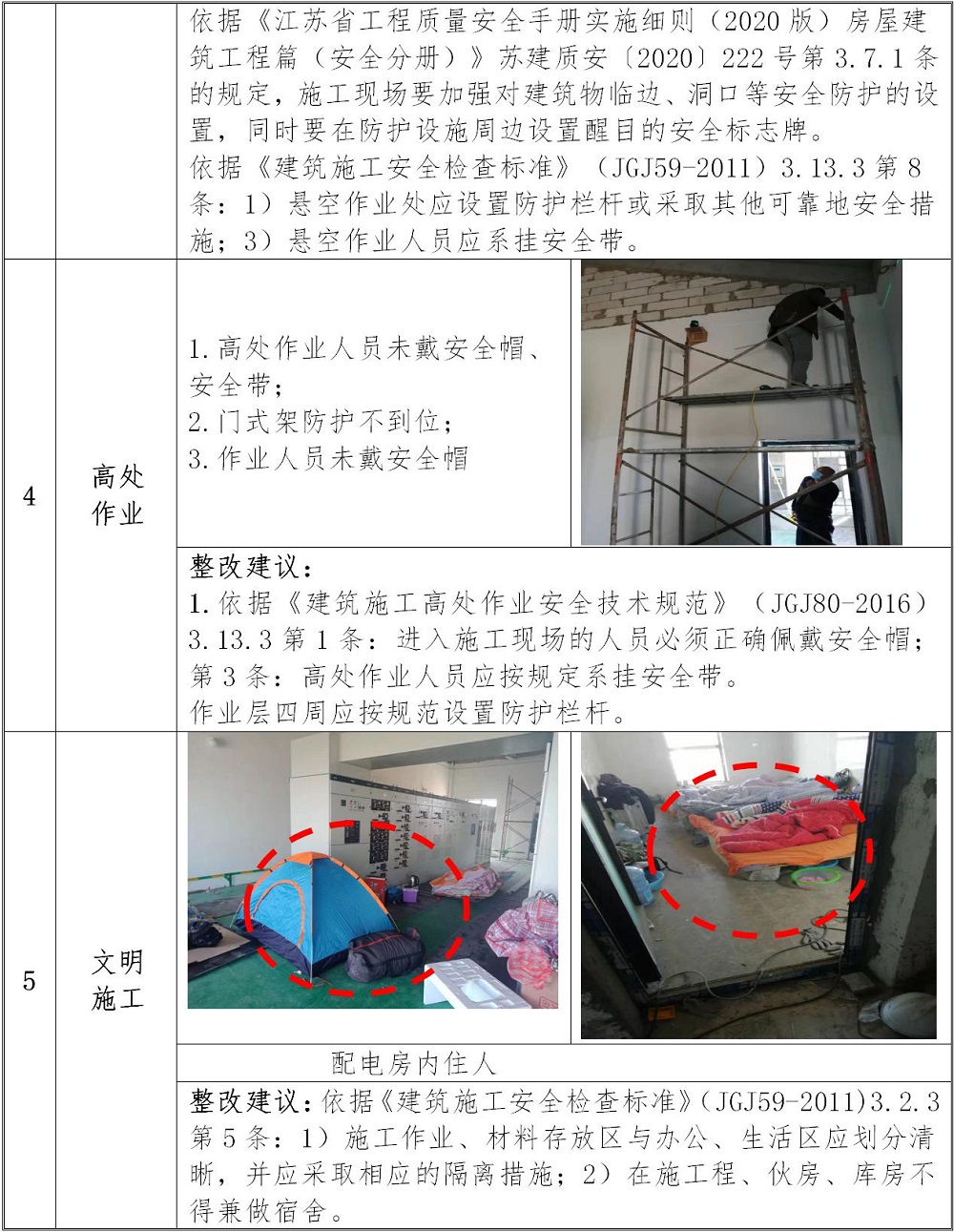

(3)文明施工:工地還未達到六個百分百的要求;
建議:
(1)加強工人的安全交底工作,尤其是電纜連接不得由專業電工以外的人員進行作業。
(2)施工用電嚴格按照《施工現場臨時用電安全技術規范》(JGJ46-2005)的要求進行作業,電氣設備應按TN-S設置。
(3)基坑的臨邊需要加強防護,人行通道欄桿需要按規范要求搭設。
2.連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程

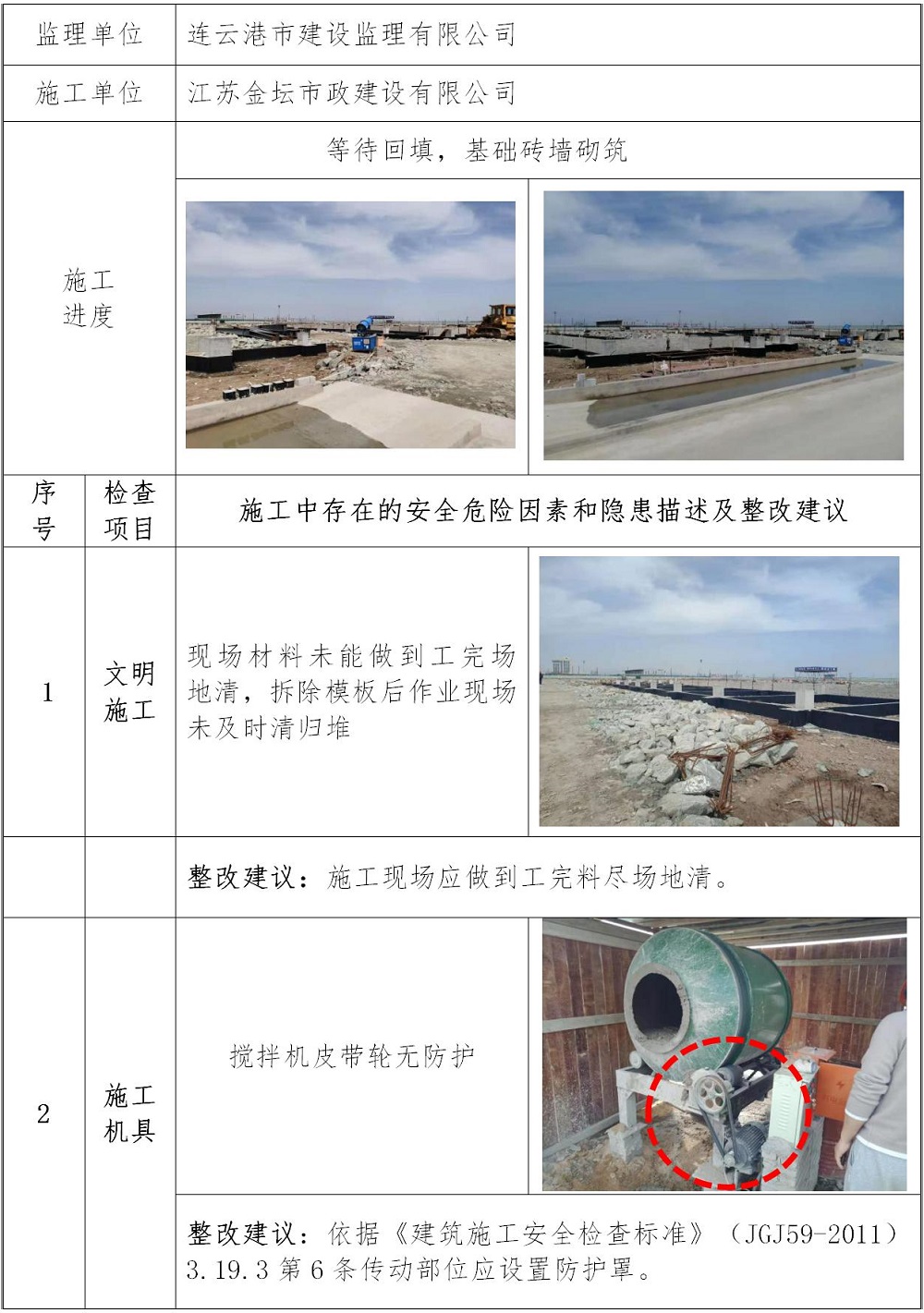

本工程土建部分基本結束,將進入回填施工階段。但在文明施工方面應及時做到工完場地清;攪拌機皮帶輪需要有防護措施。

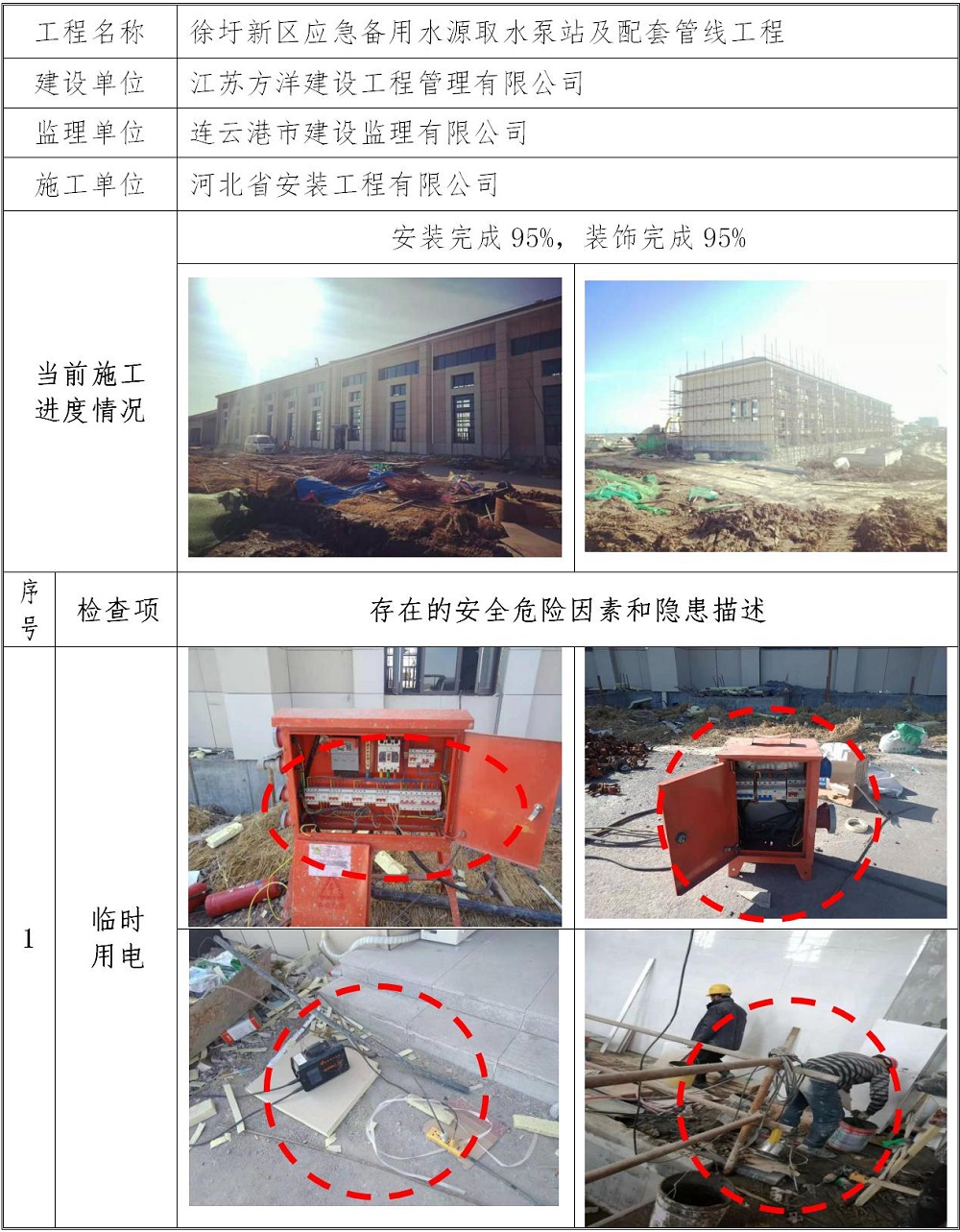

3.徐圩新區應急備用水源取水泵站及配套管線工程

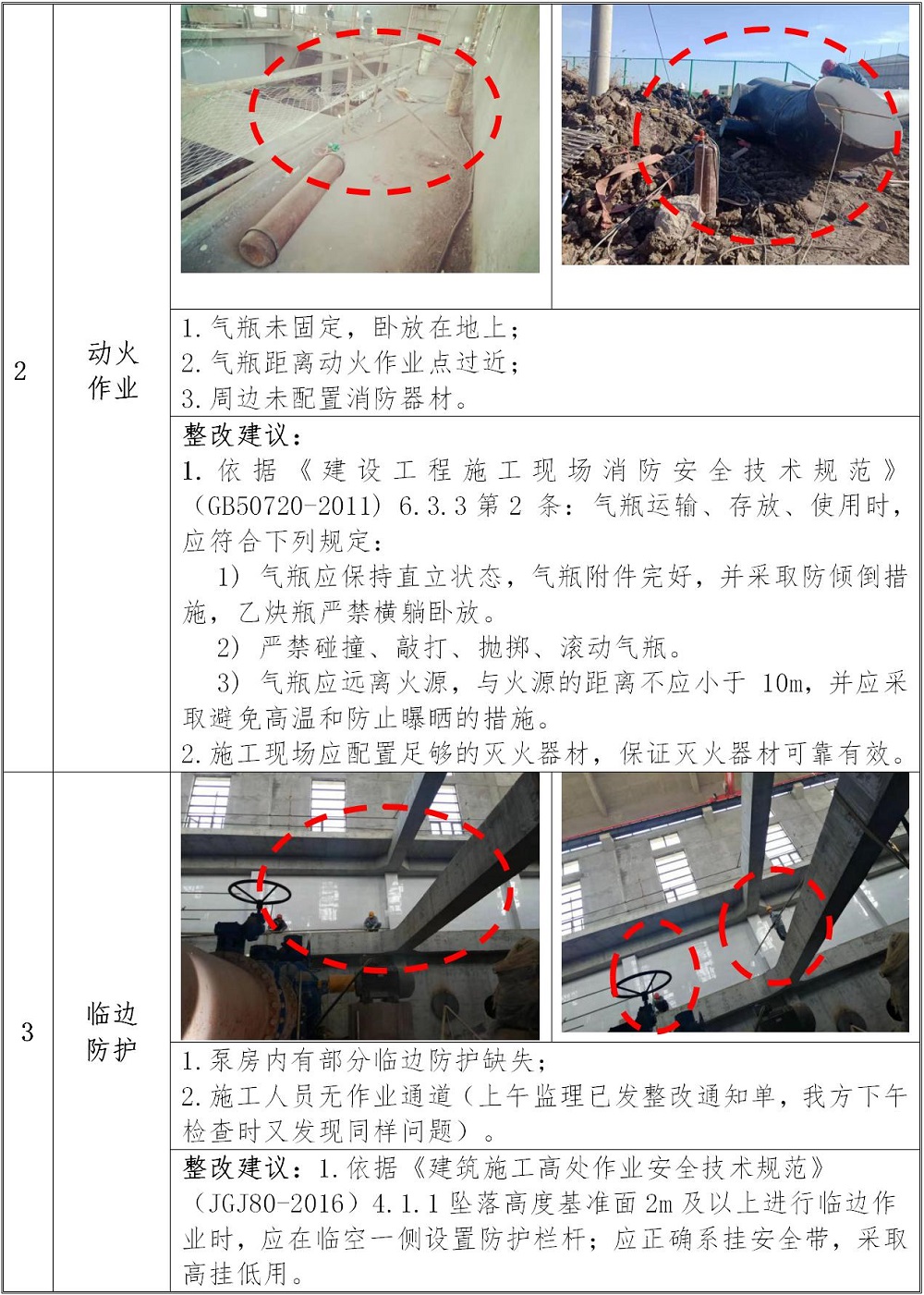

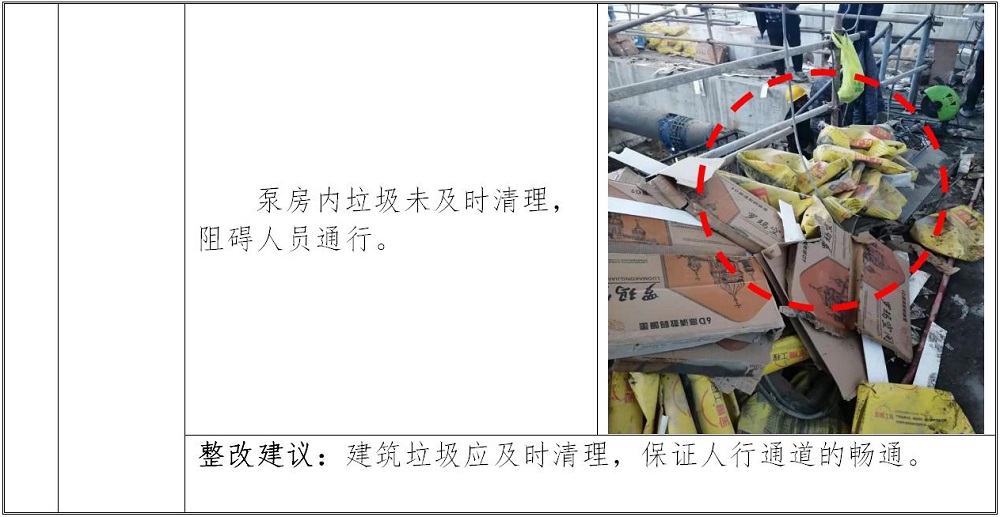

本工程正在進行安裝階段,在泵房內施工中存在諸多違章現象,如:安全通道被建筑垃圾堵塞,臨邊防護缺失,作業區內包裝帶等垃圾太多,動火作業不符合規定距離,配電房內有工人住宿等現象。
三、在建項目較大安全風險隱患提示
1.連云港綜合保稅區(區塊一)接線道路與橋梁工程:臨時用電。
2.連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程:暫無
3.徐圩新區應急備用水源取水泵站及配套管線工程:臨邊防護、動火作業。

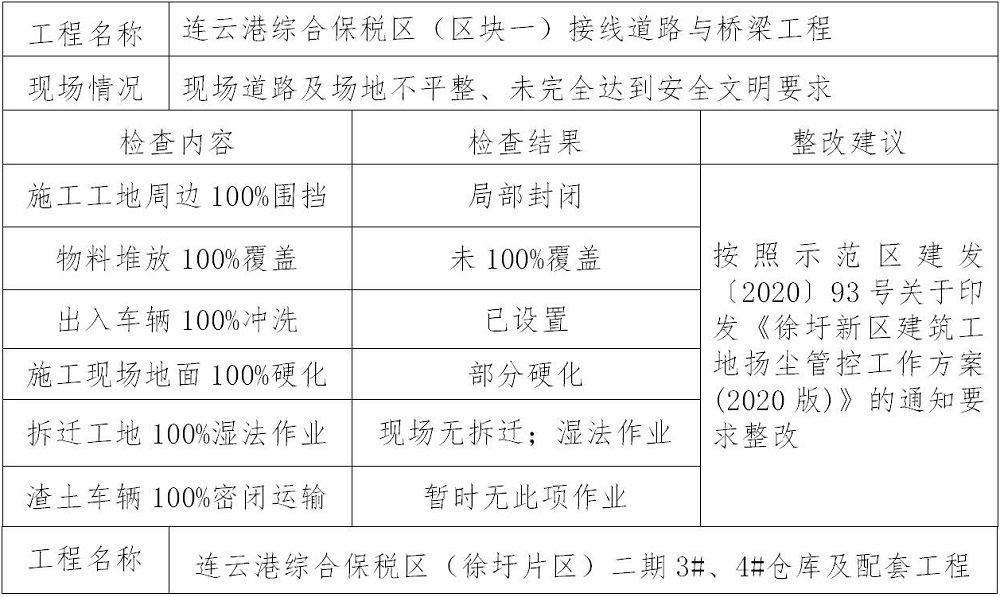

四、在建項目揚塵治理情況
五、在建項目安全監管檢查情況描述
1.連云港綜合保稅區(區塊一)接線道路與橋梁工程
2.連云港綜合保稅區(徐圩片區)二期3#、4#倉庫及配套工程
3. 徐圩新區應急備用水源取水泵站及配套管線工程
