2021年1月5日,項目組配合安環部對江蘇方洋建設投資有限公司徐圩新區公共租賃住房三期工程項目部安全資料和工程施工現場安全管理情況進行幫扶指導。
一、安全資料
項目組到達建投公司的徐圩新區公共租賃住房三期工程項目部后,向建設單位項目負責人詳細了解了建投公司項目部的安全體系、安全責任清單、安全制度落實、安全教育培訓等情況。通過檢查,公共租賃住房三期工程項目部的安全資料及安全體系需進一步完善。
檢查中,該項目部未提供危險性較大分部分項工程資料;安全專項方案未按規定編制且未不符合方案審批流程;部分材料驗收記錄和監理回復單無相關人員簽字、安全活動記錄沒有人員簽名、臺賬中存在鉛筆寫日期等相關問題。
項目組建議:
1.完善項目部各種安全資料。
2.加強對分包隊伍的管理,建立安全網格化的運行體系。
3.加強各施工安全工序的技術交底。
4.施工方應抓好安全教育工作,提高作業人員的安全意識。
5.監理方對多次強調整改的安全隱患不能達到要求的,應根據有關規定及時上報,督促整改,對拒不整改的應采取相應措施落實整改。
二、現場檢查

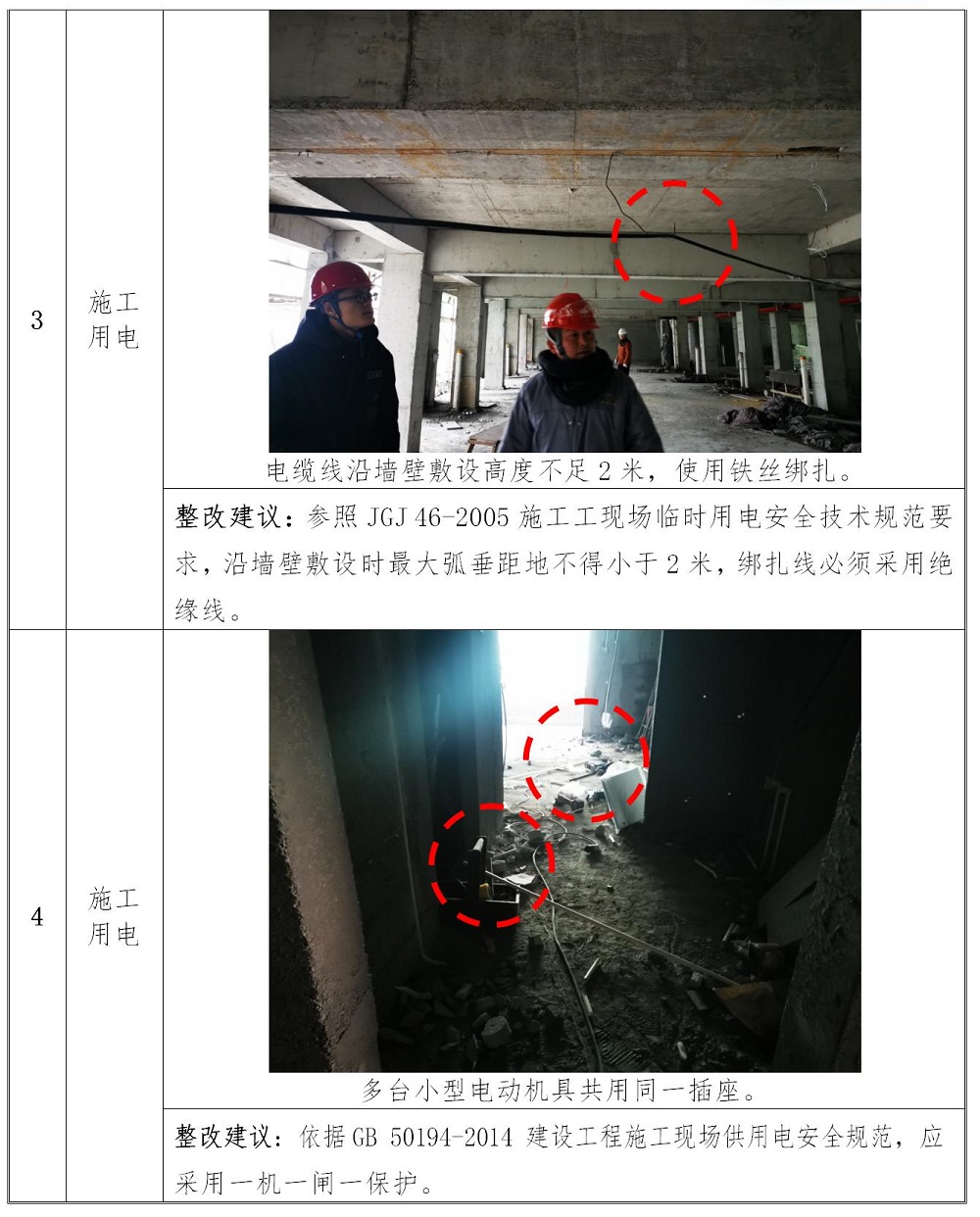

項目組檢查發現:1月2日檢查中重點指出的臨電使用問題還未整改到位,如:電纜線依舊是兩層樓共用一個電箱、電線太長且隨意拖拉;38#樓一樓圓盤鋸無防護,未清理出場;施工工作面光線太暗,進門管道洞口無蓋板等。
項目組建議:
1.監理方增強旁站監督,加大巡查力度,要求施工方勤交底、勤巡查,認真履職盡責,共同提升項目安全管理工作水平。
2.現場安全巡查要能發現問題,要有解決措施,落實到位,整改到位。
3.安全隱患排查治理工作要做到“全覆蓋、零容忍”,建設、監理、施工三方齊心協力抓好隱患治理工作。

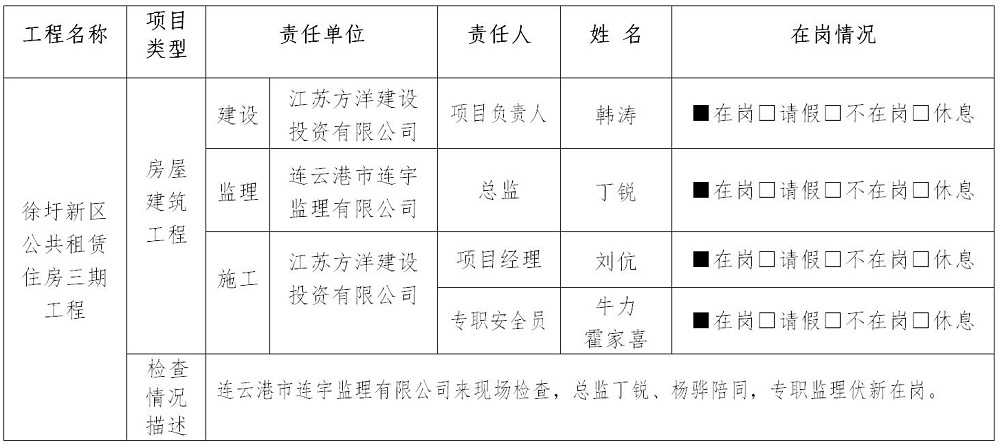

三、在崗情況

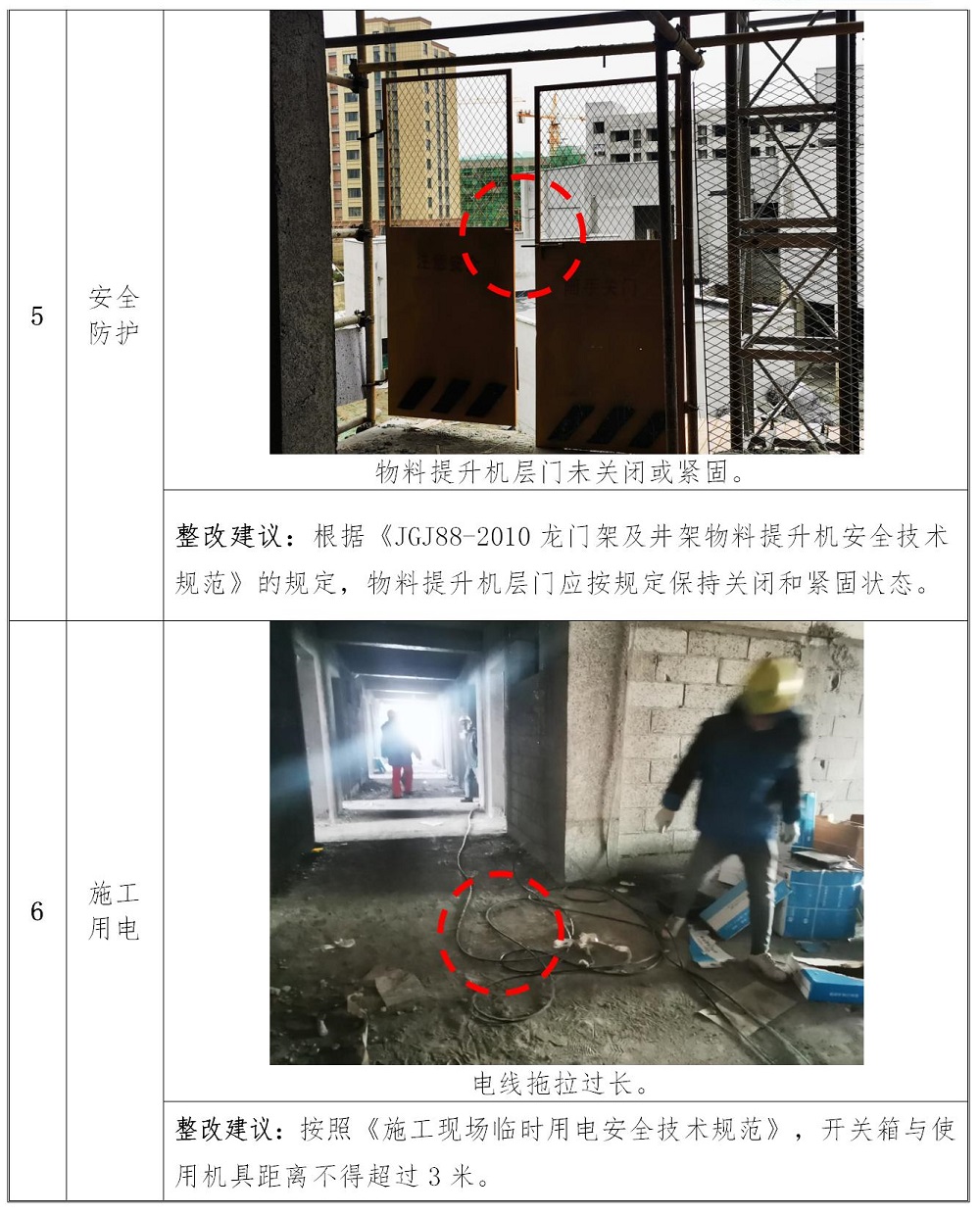

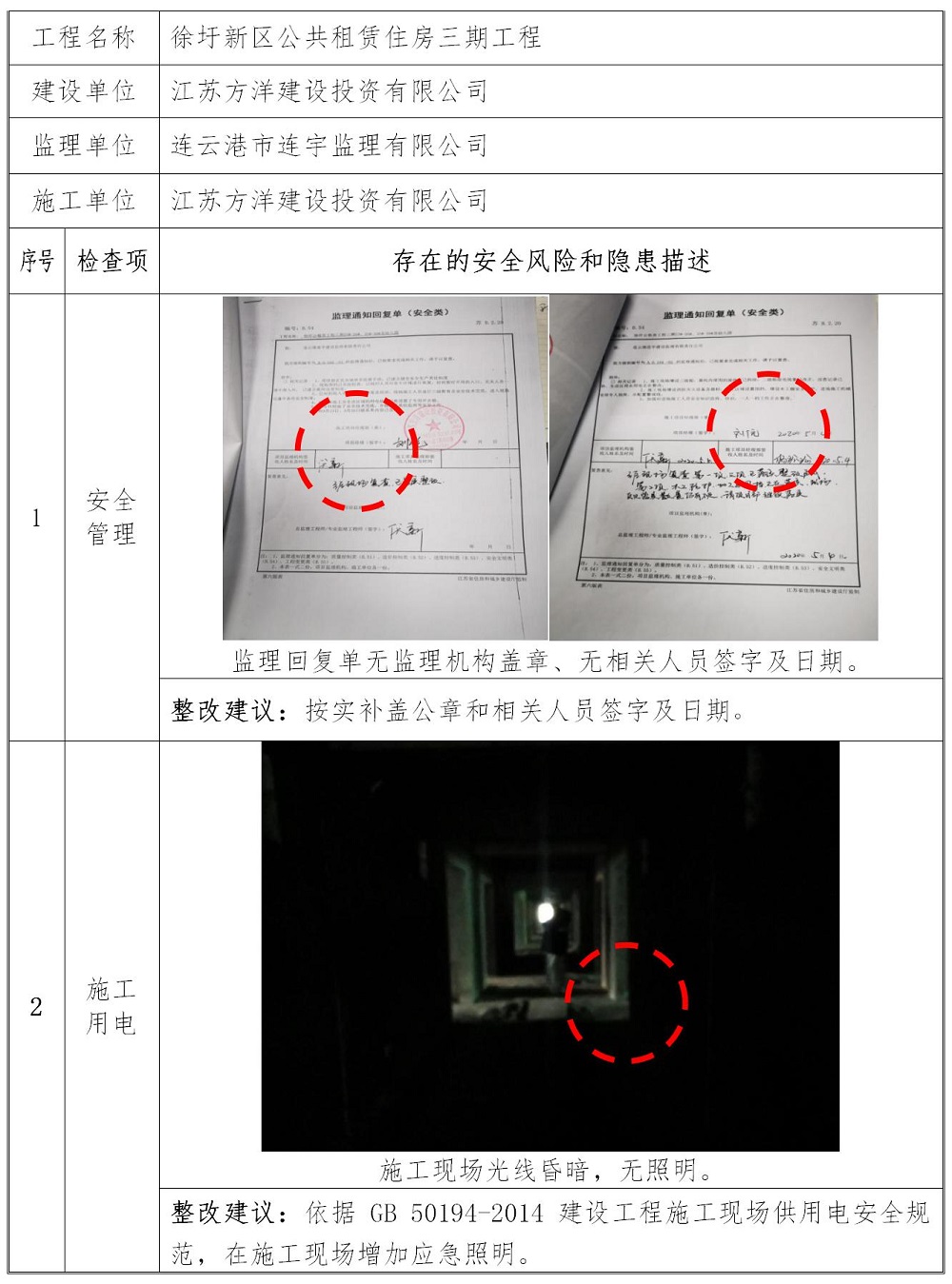

四、安全隱患
